Khoan cấy thép sai vị trí cách kiểm tra và xử lý kỹ thuật

Khoan cấy thép sai vị trí – Cách kiểm tra, đánh giá và xử lý đúng kỹ thuật

Khoan cấy thép sai vị trí là một lỗi có thể phát sinh trong thi công kết cấu bê tông.

Sai số đôi khi chỉ vài milimet. Nhưng cũng có trường hợp lệch tới mức thép mới không thể lắp đúng bản vẽ.

Vấn đề không chỉ nằm ở thẩm mỹ.

Thanh thép cấy sau phải làm việc cùng bê tông hiện hữu và phần kết cấu mới. Nếu đặt sai vị trí, đường truyền lực có thể thay đổi.

Khoảng cách giữa các thanh cũng có thể bị thay đổi. Khoảng cách tới mép bê tông có thể giảm.

Một lỗi khác là hướng lỗ khoan bị nghiêng.

Miệng lỗ có thể đúng tim. Tuy nhiên, đầu lỗ phía trong lại lệch khỏi vị trí thiết kế.

Hilti lưu ý rằng các vật thể nằm trong bê tông có thể làm mũi khoan lệch khỏi đường khoan dự kiến. Hướng dẫn của hãng cũng đề cập việc dùng thiết bị căn hướng để cải thiện độ chính xác.

Do đó, xử lý khoan cấy thép sai vị trí không nên bắt đầu bằng việc khoan thêm một lỗ mới.

Cần xác định vì sao lỗ bị sai.

Sau đó phải đánh giá lỗ cũ ảnh hưởng thế nào tới bê tông.

Cuối cùng mới quyết định giữ lại, điều chỉnh hay loại bỏ vị trí cấy.

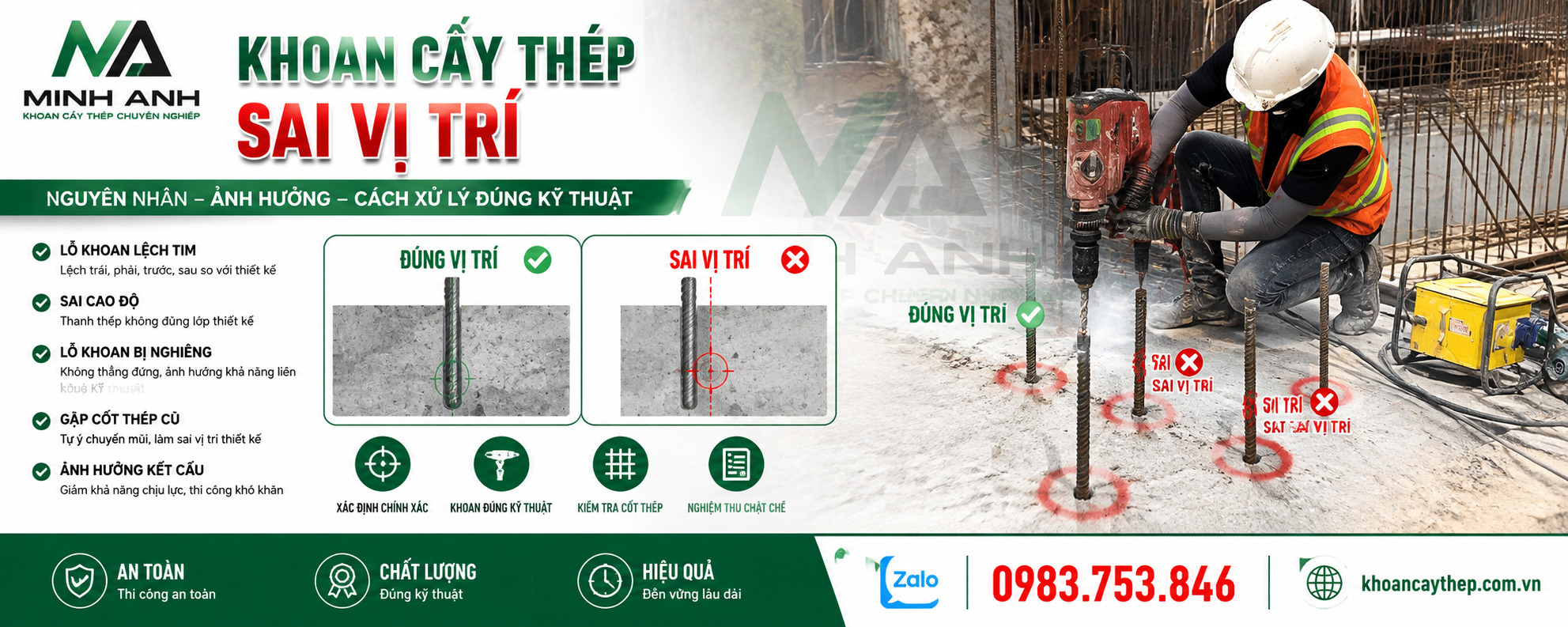

1. Khoan cấy thép sai vị trí là gì?

Khoan cấy thép sai vị trí xảy ra khi thanh cấy hoặc lỗ khoan không nằm đúng vị trí được thiết kế.

Sai số có thể xuất hiện trên mặt bê tông.

Nó cũng có thể nằm sâu bên trong cấu kiện.

Ví dụ, tim lỗ lệch 20 mm so với bản vẽ.

Một trường hợp khác là cao độ đúng nhưng lỗ bị nghiêng.

Có trường hợp khoan đúng vị trí ban đầu nhưng gặp cốt thép cũ. Người thi công tự chuyển mũi sang bên cạnh.

Kết quả là thanh thép không còn đúng tim thiết kế.

Website Minh Anh hiện cũng đã đề cập việc sai vị trí có thể khiến thép mới không khớp với lưới thép sàn. Một số trường hợp phải khoan lại.

Tuy nhiên, với góc nhìn kỹ thuật, cần phân loại sai số rõ hơn.

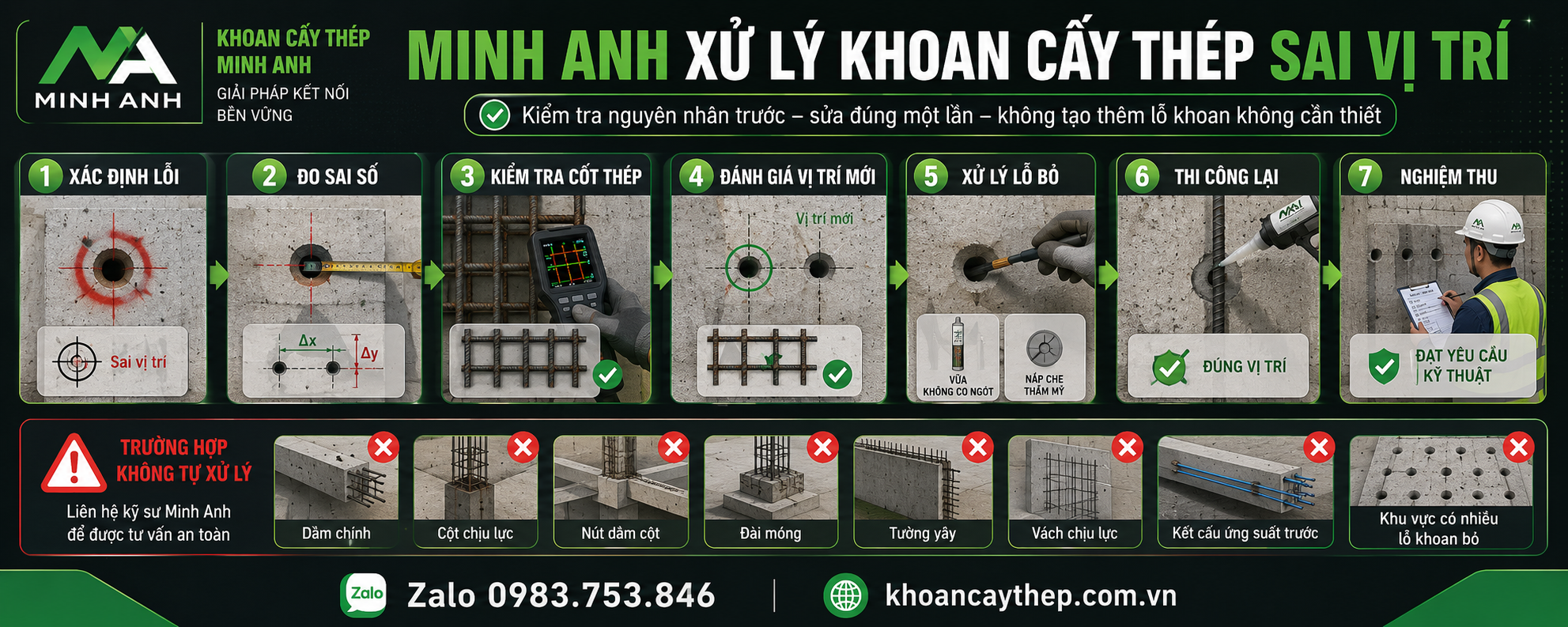

Khoan cấy thép sai vị trí là gì?

Khoan cấy thép sai vị trí là gì?

Xem thêm khoan cấy thép sàn

2. Các dạng khoan cấy thép sai vị trí thường gặp

Không phải tất cả lỗi đều giống nhau.

Mức độ nguy hiểm phụ thuộc dạng sai lệch.

2.1. Khoan cấy thép sai vị trí – sai tim trên mặt bê tông

Đây là dạng dễ phát hiện nhất.

Vị trí khoan bị dịch theo phương ngang hoặc phương đứng.

Ví dụ, thép phải nằm tại tim dầm nhưng lại dịch sang bên.

Sai lệch này có thể làm thay đổi lớp bê tông bảo vệ.

Khoảng cách giữa hai thanh cũng có thể bị giảm.

Nếu nằm gần mép, nguy cơ nứt hoặc bong bê tông cần được xem xét.

2.2. Khoan cấy thép sai vị trí – Sai cao độ

Lỗi này thường gặp tại dầm, sàn hoặc vách.

Thép cấy cao hơn hoặc thấp hơn thiết kế.

Khi lắp hệ thép mới, thanh có thể không trùng với lớp cốt thép cần nối.

Công nhân thường có xu hướng uốn thanh để khớp.

Đây không phải lúc nào cũng là phương án phù hợp.

Việc uốn phải được xem xét dựa trên đường kính thép và chi tiết kết cấu.

2.3. Khoan cấy thép sai vị trí – Sai góc khoan

Đây là lỗi khó nhìn bằng mắt.

Miệng lỗ có thể đúng.

Nhưng đường lỗ bị nghiêng.

Càng khoan sâu, độ lệch tại đầu thanh càng lớn.

Hilti lưu ý rằng việc khoan sâu cho post-installed rebar làm độ chính xác hướng khoan trở nên quan trọng hơn. Hướng dẫn căn chỉnh được khuyến nghị khi cần kiểm soát đường khoan.

2.4. Sai khoảng cách giữa các thanh

Một hàng thép có thể đúng cao độ nhưng sai spacing.

Có thanh quá gần nhau.

Có thanh lại cách quá xa.

Điều này có thể ảnh hưởng bố trí thép mới và khả năng làm việc của nhóm thanh.

Các yêu cầu về khoảng cách và lớp bảo vệ cần được duy trì theo thiết kế kết cấu. Các tài liệu post-installed rebar của Hilti cũng yêu cầu kiểm soát spacing và concrete cover.

2.5. Khoan quá gần mép bê tông

Đây là lỗi cần đặc biệt lưu ý.

Khoảng cách mép quá nhỏ có thể tăng nguy cơ nứt hoặc bong mép bê tông.

Đặc biệt khi sử dụng khoan búa, vùng mép cần đủ khoảng cách.

Hilti nêu rõ khoảng cách từ đường khoan tới mặt bê tông phải đủ để hạn chế splitting hoặc spalling.

2.6. Gặp thép hiện hữu rồi đổi hướng lỗ

Một số công nhân không dừng khi gặp cốt thép.

Họ nghiêng máy sang bên.

Kết quả là lỗ tạo thành đường cong hoặc đường xiên.

Đây là cách xử lý không nên thực hiện.

Hilti khuyến nghị không khoan xuyên cốt thép hoặc vật thể chôn sẵn nếu chưa có ý kiến của kỹ sư phụ trách.

3. Vì sao khoan cấy thép sai vị trí xảy ra?

Nguyên nhân thường bắt đầu trước khi bật máy khoan.

3.1. Không kiểm tra bản vẽ mới nhất

Công trường có thể tồn tại nhiều revision.

Đội khoan dùng bản vẽ cũ.

Tim cấy vì vậy không còn đúng.

Đây là lỗi quản lý tài liệu.

Không phải lỗi máy móc.

3.2. Định vị thủ công thiếu kiểm soát

Dùng thước dây không phải lúc nào cũng sai.

Nhưng đo nối tiếp trên tuyến dài dễ tích lũy sai số.

Sai 5 mm ở điểm đầu có thể biến thành sai số lớn hơn ở cuối tuyến.

3.3. Không lập lưới tim trước khi khoan

Một số đội đánh dấu từng lỗ rồi khoan ngay.

Cách này khó kiểm tra tổng thể.

Tốt hơn nên hoàn thiện toàn bộ hệ tim trước.

Sau đó mới kiểm tra chéo.

3.4. Không dò cốt thép hiện hữu

Đây là nguyên nhân rất phổ biến.

Mũi khoan gặp thép.

Công nhân phải dừng giữa chừng.

Sau đó họ tự chuyển vị trí.

Hilti phân loại các phương pháp dò vật chôn sẵn gồm máy dò vật liệu sắt, GPR và X-ray. Việc đối chiếu với bản vẽ hoàn công cũng được khuyến nghị.

3.5. Máy khoan không được giữ đúng trục

Lỗ sâu càng dễ lệch.

Máy nặng cũng làm thao tác khó hơn.

Khoan trên trần hoặc khoan ngang càng khó kiểm soát.

3.6. Bề mặt bê tông không phẳng

Mũi khoan có thể trượt khi bắt đầu.

Nếu không tạo điểm dẫn hướng, tim thực tế có thể lệch.

3.7. Thi công chạy tiến độ

Áp lực tiến độ dễ dẫn tới khoan đại trà.

Không có bước nghiệm thu tim trước.

Khi phát hiện lỗi, hàng chục lỗ đã hoàn thành.

Đây là tình huống xử lý khó nhất.

Xem thêm Khoan cấy thép dầm

4. Khoan cấy thép sai vị trí nguy hiểm ở điểm nào?

Không phải mọi sai số đều gây mất an toàn.

Nhưng cũng không nên tự kết luận rằng “lệch một chút không sao”.

4.1. Thép không làm việc đúng vị trí thiết kế

Cốt thép được bố trí theo vùng chịu lực.

Dịch chuyển thanh có thể làm thay đổi vị trí đó.

Đặc biệt tại dầm, cột và nút kết cấu.

4.2. Giảm lớp bê tông bảo vệ

Thép quá gần mặt bê tông có thể không đạt cover yêu cầu.

Lớp bảo vệ liên quan tới độ bền lâu và khả năng bảo vệ cốt thép.

4.3. Giảm khoảng cách giữa các thanh

Hai thanh neo quá gần nhau có thể tạo tương tác.

Không nên chỉ kiểm tra từng thanh riêng lẻ.

Phải nhìn cả nhóm thanh.

4.4. Tăng rủi ro tại mép cấu kiện

Một thanh lệch về phía mép có thể làm giảm khoảng cách biên.

Nguy cơ nứt hoặc bong bê tông cần được xem xét.

4.5. Không khớp với cốt thép của phần bê tông mới

Đây là vấn đề thi công rất rõ.

Thép cấy sai làm hệ thép mới bị méo.

Công nhân phải uốn hoặc dịch thanh.

Nếu có nhiều điểm sai, toàn bộ lưới thép có thể bị biến dạng.

4.6. Phát sinh lỗ khoan bỏ

Lỗ sai không biến mất khi khoan lỗ mới.

Nó trở thành một khuyết tật hình học trong bê tông.

Vì vậy, khoan cấy thép sai vị trí cần được xem xét cả lỗ đúng và lỗ bỏ.

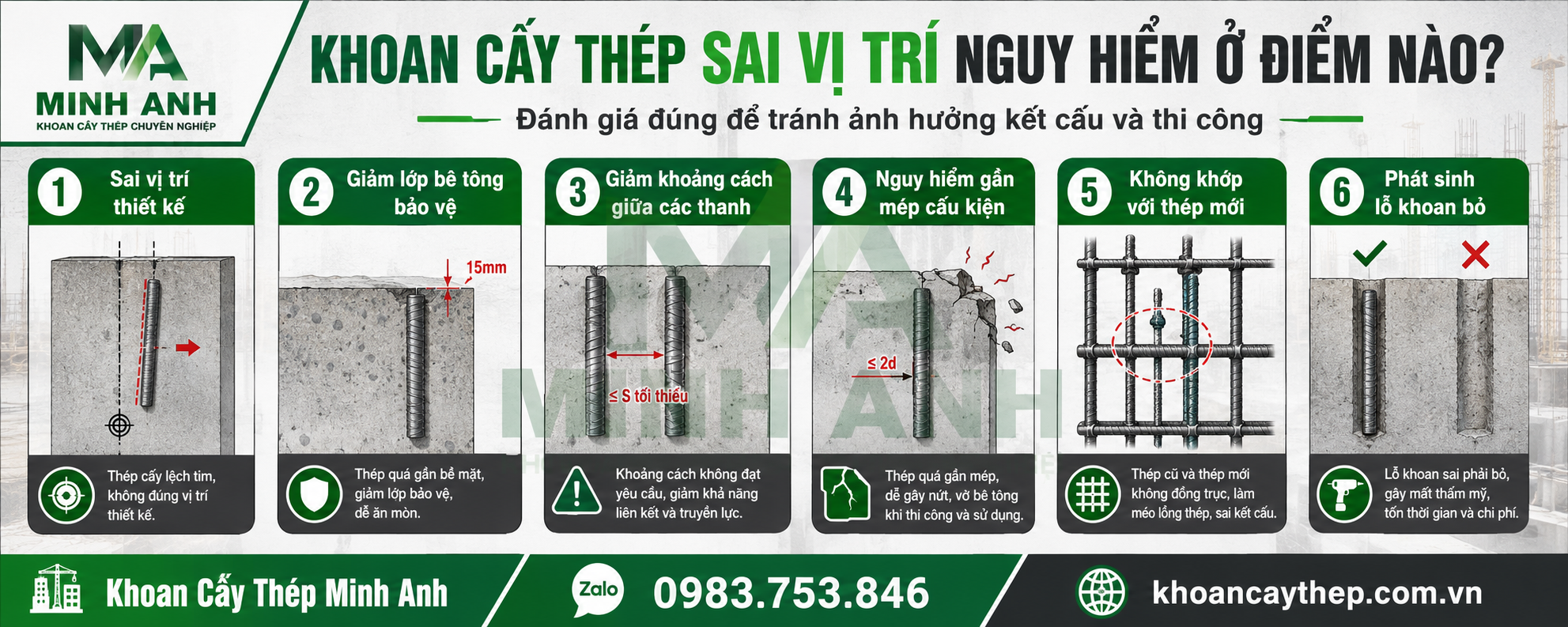

Khoan cấy thép sai vị trí nguy hiểm ở điểm nào?

Khoan cấy thép sai vị trí nguy hiểm ở điểm nào?

Xem them Khoan cấy thép cầu thang

5. Sai bao nhiêu milimet thì phải khoan lại? Khoan cấy thép sai vị trí

Không có một con số chung cho mọi công trình.

Đây là điểm rất quan trọng.

Không nên quy định:

“Lệch dưới 10 mm thì giữ.”

Hoặc:

“Lệch dưới 20 mm thì không sao.”

Cách đánh giá đó thiếu cơ sở.

Sai số cho phép phụ thuộc vào vị trí thanh, đường kính và chức năng kết cấu.

Khoảng cách mép cũng ảnh hưởng.

Khoảng cách tới thép hiện hữu cũng cần kiểm tra.

Do đó, đánh giá phải theo hình học kết cấu và thiết kế, không chỉ theo số milimet.

Một thanh lệch 15 mm ở giữa một bản sàn lớn có thể khác hoàn toàn với thanh lệch 15 mm gần mép dầm.

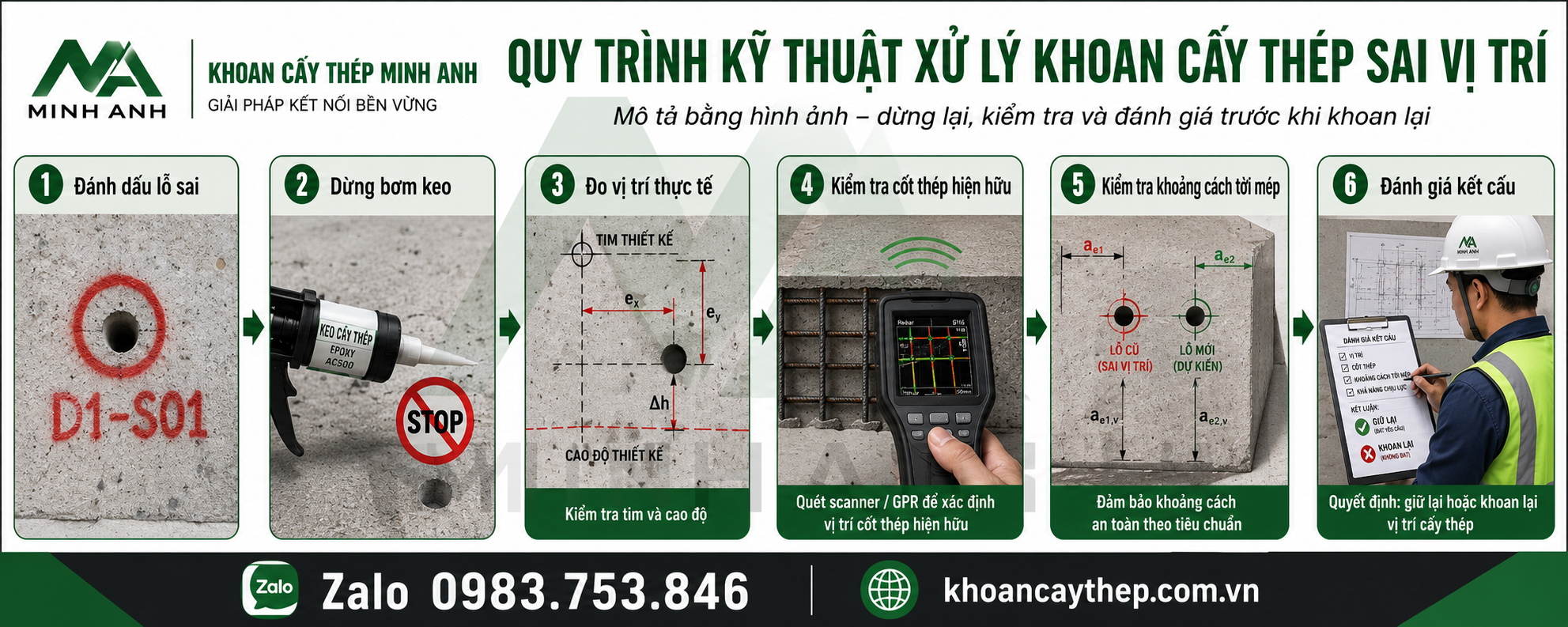

6. Quy trình kỹ thuật xử lý khoan cấy thép sai vị trí

Khi phát hiện lỗi, khu vực nên được dừng lại.

Không nên khoan ngay lỗ thứ hai.

6.1. Bước 1: Đánh dấu lỗ sai

Dùng sơn hoặc ký hiệu riêng.

Không để lẫn với lỗ đạt.

Ghi mã vị trí nếu số lượng nhiều.

Ví dụ:

D1-S01.

D1-S02.

D1-S03.

Cách này giúp truy vết sau đó.

6.2. Bước 2: Dừng bơm keo nếu chưa cấy

Nếu mới chỉ khoan lỗ, chưa nên bơm keo.

Việc giữ lỗ ở trạng thái ban đầu giúp kiểm tra dễ hơn.

6.3. Bước 3: Đo vị trí thực tế

Cần xác định tọa độ lỗ.

Đo khoảng cách từ tim thiết kế tới tim thực tế.

Kiểm tra cả cao độ.

Với lỗ sâu, nên kiểm tra hướng khoan nếu có khả năng.

6.4. Bước 4: Kiểm tra cốt thép hiện hữu

Đây là bước cần làm trước khi chọn tim mới.

Có thể dùng thiết bị dò phù hợp.

Hilti đề cập ferrous scanner cho cốt thép gần bề mặt, GPR cho nhiều loại vật thể chôn sẵn và X-ray cho các trường hợp phức tạp hơn.

6.5. Bước 5: Kiểm tra khoảng cách tới mép

Không chỉ kiểm tra tim mới.

Cần xem cả lỗ sai.

Lỗ cũ và lỗ mới có thể tương tác.

6.6. Bước 6: Đánh giá kết cấu

Đây là bước quyết định.

Kỹ sư cần xác định thanh sai có thể giữ lại hay không.

Nếu phải khoan lại, vị trí mới cần được xác nhận.

Không nên để đội thi công tự quyết định.

Xem thêm Quy trình khoan cấy thép

7. Có nên khoan một lỗ mới ngay cạnh lỗ sai không? Khoan cấy thép sai vị trí

Không nên làm theo thói quen.

Đây là lỗi xử lý khá phổ biến.

Công nhân thấy lỗ lệch.

Họ dịch mũi khoan vài centimet rồi khoan tiếp.

Kết quả là bê tông có hai lỗ rất gần nhau.

Ảnh hưởng của lỗ bỏ tới neo mới phụ thuộc nhiều yếu tố.

Hilti cho biết hãng không có dữ liệu thử nghiệm chung để tự động xác nhận mọi trường hợp neo mới đặt cạnh lỗ bỏ. Quyết định cuối cùng cần dựa trên đánh giá của kỹ sư.

Một hướng dẫn được Hilti dẫn lại từ BS 8539 cũng yêu cầu xem xét khoảng cách giữa lỗ mới và lỗ bỏ. Khoảng cách có thể thay đổi nếu lỗ cũ được lấp bằng vữa cường độ cao không co.

Tuy nhiên, đây là hướng dẫn cho anchoring.

Không nên lấy các khoảng cách đó áp dụng máy móc cho mọi thanh thép cấy chịu lực.

8. Xử lý lỗ khoan sai như thế nào? Khoan cấy thép sai vị trí

Một lỗ khoan bỏ cần được xử lý có kiểm soát.

Không nên để trống nếu hồ sơ yêu cầu sửa chữa.

8.1. Làm sạch lỗ bỏ

Bụi và mảnh vụn nên được loại bỏ.

Việc này giúp vật liệu sửa chữa tiếp xúc tốt hơn với bê tông.

8.2. Chọn vật liệu lấp phù hợp

Vật liệu phải theo phương án sửa chữa được duyệt.

Một số chỉ dẫn dự án yêu cầu dùng vữa không co ngót cường độ cao cho các lỗ neo bị bỏ.

Không nên tự mặc định bơm keo cấy thép vào lỗ là phương án sửa bê tông.

Hilti cũng lưu ý sản phẩm neo hóa chất của hãng không mặc định là vật liệu sửa chữa bê tông. Việc dùng keo để lấp lỗ bỏ cần dựa trên đánh giá kỹ thuật.

8.3. Ghi nhận vị trí lỗ bỏ

Lỗ đã lấp vẫn nên được thể hiện trên hồ sơ.

Đặc biệt khi công trình có nhiều vị trí sửa.

Điều này giúp nghiệm thu minh bạch hơn.

Xem thêm keo hoá chất cấy thép

9. Khoan trúng cốt thép hiện hữu thì xử lý thế nào? (Khoan cấy thép sai vị trí)

Đây là tình huống khác với khoan sai tim.

Nhưng hai lỗi thường xảy ra cùng nhau.

Khi gặp thép cũ, cần dừng khoan.

Không nên ép máy xuyên qua.

Không nên tự cắt thanh thép.

Hilti khuyến nghị báo cho Engineer of Record khi gặp cốt thép trong quá trình khoan neo. Phương án tiếp tục và vị trí mới cần được kỹ sư quyết định.

9.1. Không nghiêng mũi khoan để né thép

Cách này làm thay đổi đường lỗ.

Thanh neo sau đó không còn đúng hướng.

9.2. Không khoan sát ngay bên cạnh

Cần kiểm tra vị trí thép.

Sau đó mới xác định tim mới.

9.3. Không cắt thép chủ nếu chưa có phê duyệt

Cốt thép hiện hữu là một phần của kết cấu.

Cắt một thanh có thể ảnh hưởng nhiều hơn một lỗ cấy mới.

10. Có thể giữ lại thanh cấy bị lệch không? (Khoan cấy thép sai vị trí)

Có thể có trường hợp được giữ.

Nhưng phải có cơ sở.

Kỹ sư cần kiểm tra ít nhất ba nhóm vấn đề.

10.1. Hình học

Thanh còn nằm trong vùng bố trí cho phép hay không?

Khoảng cách tới mép có đủ không?

Khoảng cách tới thanh bên cạnh thế nào?

10.2. Khả năng liên kết với thép mới

Thanh có thể buộc vào lưới mới không?

Có phải uốn bất thường không?

Có làm thay đổi lớp bảo vệ không?

10.3. Khả năng chịu lực

Chiều sâu neo có đủ không?

Hướng lực có thay đổi không?

Chi tiết mới có còn đúng sơ đồ thiết kế không?

Chỉ khi các nội dung này đạt thì mới nên xem xét giữ thanh.

11. Trường hợp nào thường phải loại bỏ vị trí cấy sai? (Khoan cấy thép sai vị trí)

Một số tình huống có rủi ro cao hơn.

Ví dụ, thanh nằm quá gần mép.

Thanh xung đột với cốt thép chính.

Thép sai cao độ lớn.

Thanh không thể liên kết với hệ thép mới.

Hướng lỗ sai đáng kể.

Chiều sâu thực tế không đạt.

Hoặc vị trí mới làm spacing không đáp ứng thiết kế.

Trong các trường hợp này, nên chuyển sang đánh giá phương án sửa.

Xem thêm mũi khoan bê tông

12. Kiểm soát hướng khoan như thế nào? (Khoan cấy thép sai vị trí)

Một lỗi ít được chú ý là sai hướng.

Đặc biệt với lỗ sâu.

♦ Tạo điểm dẫn mũi

Mũi khoan phải bắt đầu đúng tim.

Không nên để mũi trượt trên mặt bê tông.

♦ Giữ máy ổn định

Người vận hành phải kiểm soát trục máy.

Khoan ngang và khoan trên trần cần chú ý hơn.

♦ Sử dụng thiết bị dẫn hướng khi cần

Hilti đề cập drilling alignment aids như một biện pháp tăng độ chính xác khi khoan post-installed rebar.

Với các lỗ dài, việc này có ý nghĩa lớn hơn.

13. Biện pháp phòng tránh khoan cấy thép sai vị trí

Chi phí phòng lỗi luôn thấp hơn sửa lỗi.

♦ Chốt bản vẽ trước khi thi công

Bản vẽ dùng tại hiện trường phải có revision rõ.

Đội thi công cần biết đâu là bản cuối.

♦ Định vị toàn bộ hệ tim trước

Không nên vừa đánh dấu vừa khoan.

Hãy đánh dấu toàn bộ tuyến.

Sau đó kiểm tra chéo.

♦ Kiểm tra bằng hai mốc độc lập

Không đo tất cả vị trí từ một mốc duy nhất.

Có thể kiểm tra lại từ mốc thứ hai.

♦ Dò thép ở khu vực quan trọng

Đặc biệt với dầm, cột và móng.

Không nên đợi tới lúc mũi khoan chạm thép mới xử lý.

♦ Khoan mẫu trước khi triển khai đại trà

Với hàng trăm lỗ giống nhau, nên hoàn thiện một số điểm đầu.

Kiểm tra vị trí.

Kiểm tra chiều sâu.

Kiểm tra dụng cụ.

Sau đó mới triển khai toàn bộ.

♦ Nghiệm thu tim trước khi bơm keo

Đây là cách giảm rủi ro rất hiệu quả.

Lỗ sai còn có thể xử lý trước khi thanh được cấy.

Khi keo đã đóng rắn, xử lý phức tạp hơn nhiều.

14. Kiểm soát sai vị trí trong từng loại cấu kiện (Khoan cấy thép sai vị trí)

♦ Với sàn

Cần chú ý tim thép và cao độ lớp thép.

Thép cấy phải tương thích với lưới sàn mới.

Website Minh Anh cũng lưu ý sai vị trí có thể làm thép cấy không khớp lưới sàn.

♦ Với dầm

Cần kiểm soát thép chủ hiện hữu.

Khoảng cách tới mép dầm cũng quan trọng.

Không nên tự ý khoan xuyên thép chịu lực.

♦ Với cột

Mặt cột thường hẹp.

Mật độ thép dọc và đai cao.

Sai tim có thể khiến vị trí mới rất khó bố trí.

♦ Với móng

Đài móng thường có nhiều lớp thép.

Lỗ cấy có thể sâu.

Do đó, cần quan tâm cả hướng khoan.

♦ Với tường vây

Ngoài kết cấu còn phải xem xét chống thấm.

Không nên khoan lại tùy ý.

♦ Với cầu thang

Sai cao độ dễ làm thép bản thang không khớp.

Website Minh Anh cũng đã cảnh báo việc khoan sai vị trí có thể ảnh hưởng liên kết bản thang và dẫn đến khoan lại.

15. Sai vị trí và sai chiều sâu có giống nhau không? (Khoan cấy thép sai vị trí)

Không.

Đây là hai nhóm lỗi khác nhau.

Sai vị trí liên quan tới tọa độ và hướng.

Sai chiều sâu liên quan tới chiều dài vùng neo.

Tuy nhiên, chúng có thể xuất hiện cùng lúc.

Ví dụ, mũi khoan gặp thép.

Người thi công dừng ở chiều sâu 100 mm thay vì 180 mm.

Sau đó lại dịch sang lỗ khác.

Như vậy có cả sai chiều sâu và sai vị trí.

Cả hai cần được ghi nhận.

16. Sai vị trí và lỗ khoan quá rộng có giống nhau không? (Khoan cấy thép sai vị trí)

Cũng không.

Lỗ quá rộng là lỗi kích thước.

Tim có thể vẫn đúng.

Tuy nhiên, nếu người thi công “lắc” máy để chỉnh tim, lỗ có thể vừa rộng vừa lệch.

Điều này làm điều kiện lắp đặt khác với hướng dẫn của hệ keo.

Không nên tự xử lý bằng cách tăng lượng keo.

17. Vì sao không nên lấy lực kéo thử làm tiêu chí duy nhất? (Khoan cấy thép sai vị trí)

Neo hóa chất làm việc thông qua liên kết thép – keo – bê tông.

Thử kéo giúp kiểm tra một khía cạnh.

Nhưng vị trí kết cấu là vấn đề khác.

Ví dụ, một thanh cấy lệch vẫn có thể đạt lực kéo.

Tuy nhiên, thanh đó có thể nằm sai lớp thép.

Hoặc quá gần mép.

Hoặc không nối đúng vào hệ thép mới.

Do đó, nghiệm thu phải gồm cả hình học và khả năng chịu lực.

18. Minh Anh xử lý Khoan cấy thép sai vị trí theo hướng nào?

Với khoan cấy thép sai vị trí, phương án tốt nhất không phải khoan nhanh thêm một lỗ.

Cần kiểm tra nguyên nhân trước.

Minh Anh ưu tiên quy trình:

Xác định lỗi → đo sai số → kiểm tra cốt thép → đánh giá vị trí mới → xử lý lỗ bỏ → thi công lại → nghiệm thu.

Với vị trí đơn giản, quá trình có thể xử lý nhanh.

Với cấu kiện chịu lực quan trọng, cần làm việc với kỹ sư kết cấu.

Những trường hợp không nên tự xử lý gồm:

  • Dầm chính.
  • Cột chịu lực.
  • Nút dầm cột.
  • Đài móng.
  • Tường vây.
  • Vách chịu lực.
  • Kết cấu ứng suất trước.
  • Khu vực có nhiều lỗ khoan bỏ.

Mục tiêu là sửa đúng một lần.

Không tạo thêm lỗ khoan không cần thiết.

Minh Anh xử lý Khoan cấy thép sai vị trí theo hướng nào?

Minh Anh xử lý Khoan cấy thép sai vị trí theo hướng nào?

Thí nghiệm nghiệm thu khoan cấy thép bulong

19. Câu hỏi thường gặp về Khoan cấy thép sai vị trí

Khoan cấy thép sai vị trí có bắt buộc phải khoan lại không?

Không phải lúc nào cũng vậy.

Cần đánh giá mức độ lệch và chức năng của thanh.

Nếu vị trí vẫn đáp ứng thiết kế, kỹ sư có thể xem xét giữ lại.

Khoan sai lỗ có được khoan ngay bên cạnh không?

Không nên tự quyết định.

Cần xem khoảng cách tới lỗ cũ, cốt thép và mép bê tông.

Lỗ khoan sai có phải lấp lại không?

Phương án xử lý phụ thuộc hồ sơ dự án.

Một số chỉ dẫn kỹ thuật yêu cầu lấp lỗ bỏ bằng vữa không co ngót cường độ cao.

Có được bơm keo cấy thép để lấp lỗ sai không?

Không nên mặc định.

Keo neo không tự động là vật liệu sửa chữa bê tông.

Việc sử dụng phải được kỹ sư chấp thuận.

Gặp cốt thép cũ có được khoan xuyên không?

Không nên tự thực hiện.

Cần dừng và báo kỹ thuật.

Hilti cũng khuyến nghị tham vấn kỹ sư trước khi khoan xuyên cốt thép hiện hữu.

Có cần dò thép trước khi cấy không?

Nên thực hiện tại vị trí có nguy cơ xung đột cao.

Các phương pháp gồm ferrous scan, GPR và một số trường hợp dùng X-ray.

Một lỗ khoan lệch vài milimet có nguy hiểm không?

Không thể kết luận chỉ từ số milimet.

Phải xem vị trí, khoảng cách mép và spacing.

Có thể uốn thanh thép để sửa sai tim không?

Chỉ nên làm khi chi tiết được đơn vị kỹ thuật chấp thuận.

Không nên uốn tùy tiện sau khi thanh đã được neo.

20. Kết luận về khoan cấy thép sai vị trí

Khoan cấy thép sai vị trí không đơn giản là lỗi đo đạc.

Nó có thể ảnh hưởng đến spacing, cover và vị trí truyền lực.

Một lỗ khoan sai cũng có thể tạo ra lỗ bỏ trong bê tông.

Vì vậy, giải pháp không phải lúc nào cũng là khoan thêm một lỗ.

Trước tiên cần đo sai số.

Sau đó phải kiểm tra cốt thép và khoảng cách mép.

Lỗ bỏ cần được ghi nhận và xử lý đúng phương án.

Vị trí khoan mới phải được kiểm tra trước khi thi công.

Đặc biệt, không nên tự cắt cốt thép hiện hữu.

Không nên nghiêng mũi khoan để né thép.

Không nên khoan liên tiếp nhiều lỗ khi chưa xác định nguyên nhân.

Với cấu kiện chịu lực, quyết định cuối cùng nên có kỹ sư kết cấu hoặc đơn vị thiết kế tham gia.

Nếu công trình đang gặp tình trạng khoan cấy thép sai vị trí, khách hàng có thể gửi bản vẽ và hình ảnh hiện trạng cho Minh Anh.

Đội kỹ thuật sẽ kiểm tra sơ bộ vị trí lỗi, điều kiện bê tông và phương án thi công phù hợp.

21. Thông tin liên hệ Minh Anh để nhận tư vấn kỹ thuật

Chúng tôi chuyên nhận Thi công khoan cấy bu lông, khoan cấy thép chuyên nghiệp cho công trình dân dụng và công nghiệp:

✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe

Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất. Bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông. Súng bơm keo, hoá chất cấy thép chính hãng… Đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.

📌 Thông tin liên hệ:

  • Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
  • 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
  • 📞 Hotline/Zalo: 0983753846
  • 🌐 Website: khoancaythep.com.vn

Minh Anh – Đồng hành cùng công trình bền vững của bạn!

Khoan cấy thép sai vị trí, xử lý khoan cấy thép sai vị trí, khoan cấy thép bị lệch, khoan sai tim thép, khoan cấy thép sai cao độ, xử lý lỗ khoan sai, khoan lại lỗ cấy thép, khoan trúng cốt thép, thép chờ sai vị trí, xử lý lỗ khoan bỏ, dò cốt thép bê tông, nghiệm thu khoan cấy thép, Minh Anh khoan cấy thép
