Khoan cấy thép cầu thang: Giải pháp liên kết an toàn cho cầu thang bê tông
Khoan cấy thép cầu thang là hạng mục quan trọng trong xây dựng và cải tạo nhà ở.
Cầu thang không chỉ phục vụ việc di chuyển.
Đây còn là kết cấu chịu lực trong công trình.
Nếu liên kết thép không đảm bảo, cầu thang dễ nứt, võng hoặc bong tách.
Đặc biệt, các công trình cải tạo thường không có sẵn thép chờ.
Khi đó, khoan cấy thép cầu thang là giải pháp phù hợp.
Phương pháp này giúp tạo liên kết mới giữa bê tông cũ và phần cầu thang mới.
Công Ty TNHH Thương mại Xây Dựng Công Trình Minh Anh chuyên thi công khoan cấy thép.
Minh Anh nhận thi công cầu thang bê tông, chiếu nghỉ, bản thang và dầm thang.
Đội ngũ kỹ thuật khảo sát thực tế trước khi thi công.
Vật tư được lựa chọn theo từng điều kiện công trình.
Quy trình thi công được kiểm soát rõ từng bước.
Bài viết này giúp bạn hiểu đúng về khoan cấy thép cầu thang.
Nội dung phù hợp cho chủ nhà, nhà thầu và kỹ sư công trình.

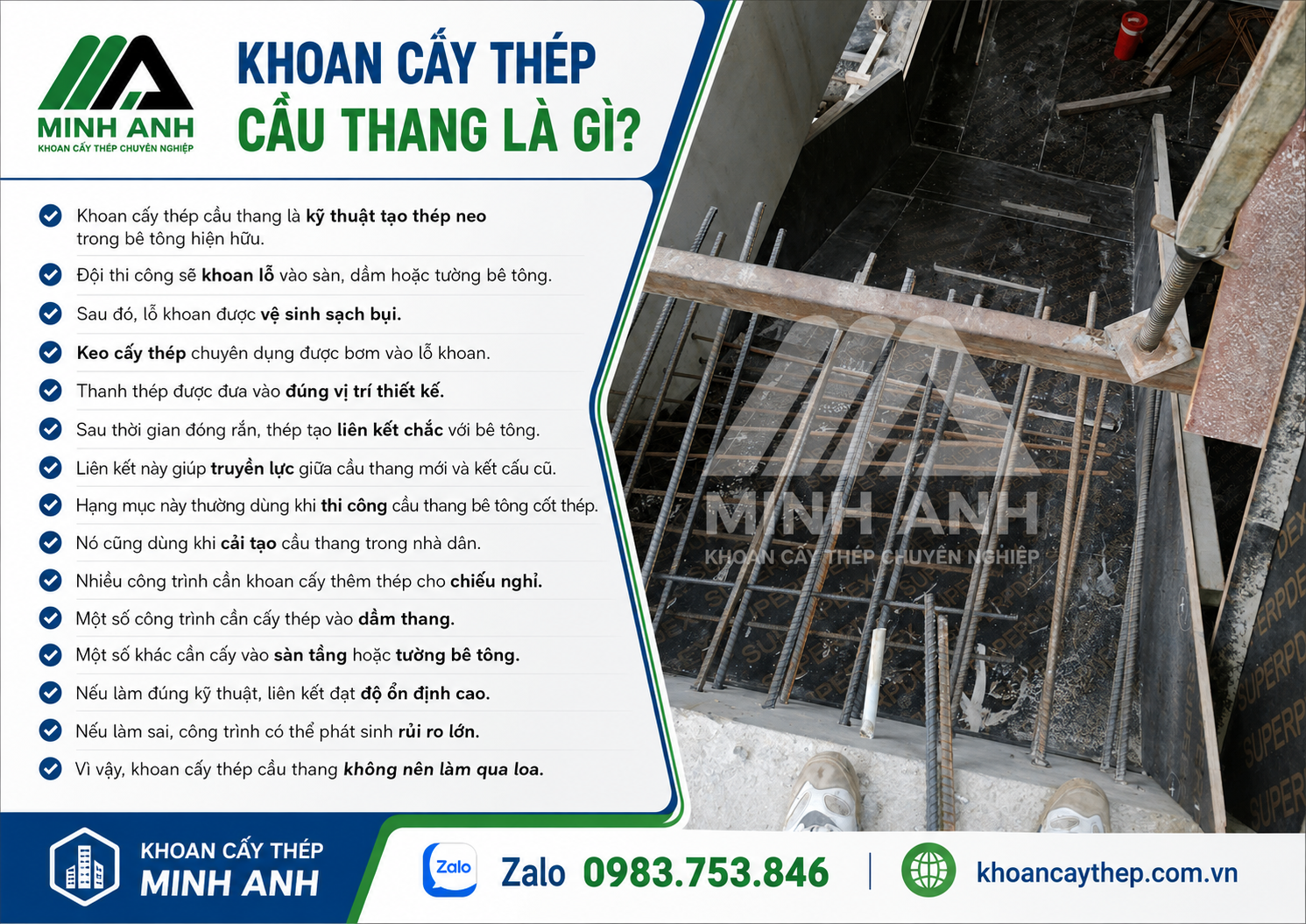

1. Khoan cấy thép cầu thang là gì?
Khoan cấy thép cầu thang là kỹ thuật tạo thép neo trong bê tông hiện hữu.
Đội thi công sẽ khoan lỗ vào sàn, dầm hoặc tường bê tông.
Sau đó, lỗ khoan được vệ sinh sạch bụi.
Keo cấy thép chuyên dụng được bơm vào lỗ khoan.
Thanh thép được đưa vào đúng vị trí thiết kế.
Sau thời gian đóng rắn, thép tạo liên kết chắc với bê tông.
Liên kết này giúp truyền lực giữa cầu thang mới và kết cấu cũ.
Hạng mục này thường dùng khi thi công cầu thang bê tông cốt thép.
Nó cũng dùng khi cải tạo cầu thang trong nhà dân.
Nhiều công trình cần khoan cấy thêm thép cho chiếu nghỉ.
Một số công trình cần cấy thép vào dầm thang.
Một số khác cần cấy vào sàn tầng hoặc tường bê tông.
Nếu làm đúng kỹ thuật, liên kết đạt độ ổn định cao.
Nếu làm sai, công trình có thể phát sinh rủi ro lớn.
Vì vậy, khoan cấy thép cầu thang không nên làm qua loa.

Danh mục thi công khoan cấy thép – khoan cấy bulong

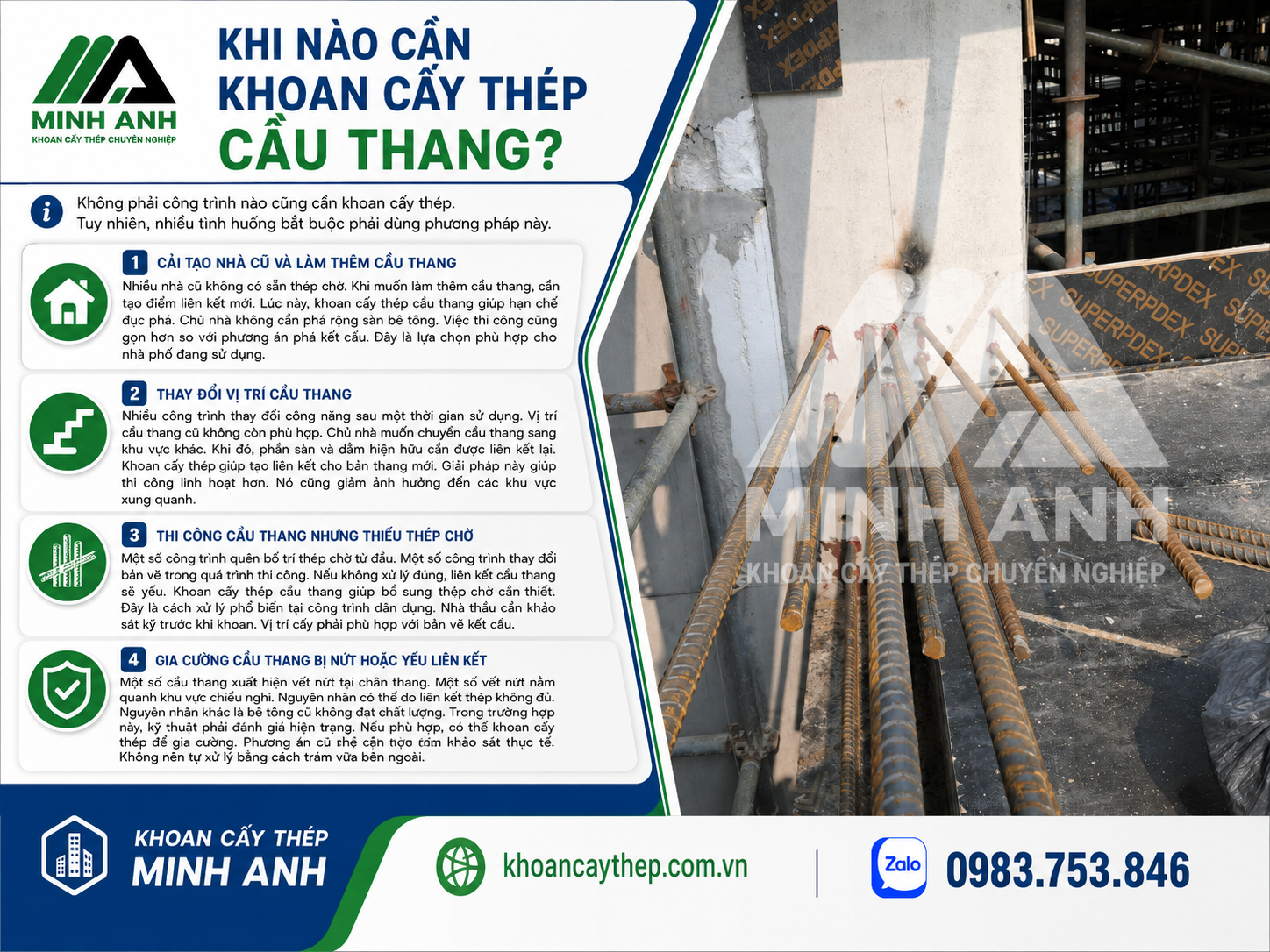

2. Khi nào cần khoan cấy thép cầu thang?
Không phải công trình nào cũng cần khoan cấy thép.
Tuy nhiên, nhiều tình huống bắt buộc phải dùng phương pháp này.
♦ Cải tạo nhà cũ và làm thêm cầu thang
Nhiều nhà cũ không có sẵn thép chờ.
Khi muốn làm thêm cầu thang, cần tạo điểm liên kết mới.
Lúc này, khoan cấy thép cầu thang giúp hạn chế đục phá.
Chủ nhà không cần phá rộng sàn bê tông.
Việc thi công cũng gọn hơn so với phương án phá kết cấu.
Đây là lựa chọn phù hợp cho nhà phố đang sử dụng.
♦ Thay đổi vị trí cầu thang
Nhiều công trình thay đổi công năng sau một thời gian sử dụng.
Vị trí cầu thang cũ không còn phù hợp.
Chủ nhà muốn chuyển cầu thang sang khu vực khác.
Khi đó, phần sàn và dầm hiện hữu cần được liên kết lại.
Khoan cấy thép giúp tạo liên kết cho bản thang mới.
Giải pháp này giúp thi công linh hoạt hơn.
Nó cũng giảm ảnh hưởng đến các khu vực xung quanh.
♦ Thi công cầu thang nhưng thiếu thép chờ
Một số công trình quên bố trí thép chờ từ đầu.
Một số công trình thay đổi bản vẽ trong quá trình thi công.
Nếu không xử lý đúng, liên kết cầu thang sẽ yếu.
Khoan cấy thép cầu thang giúp bổ sung thép chờ cần thiết.
Đây là cách xử lý phổ biến tại công trình dân dụng.
Nhà thầu cần khảo sát kỹ trước khi khoan.
Vị trí cấy phải phù hợp với bản vẽ kết cấu.
♦ Gia cường cầu thang bị nứt hoặc yếu liên kết
Một số cầu thang xuất hiện vết nứt tại chân thang.
Một số vết nứt nằm quanh khu vực chiếu nghỉ.
Nguyên nhân có thể do liên kết thép không đủ.
Nguyên nhân khác là bê tông cũ không đạt chất lượng.
Trong trường hợp này, kỹ thuật phải đánh giá hiện trạng.
Nếu phù hợp, có thể khoan cấy thép để gia cường.
Phương án cụ thể cần dựa trên khảo sát thực tế.
Không nên tự xử lý bằng cách trám vữa bên ngoài.

Danh mục keo hoá chất cấy thép cấy bulong
3. Các vị trí thường cần khoan cấy thép cầu thang
Mỗi cầu thang có cấu tạo khác nhau.
Vị trí cấy thép cũng không giống nhau.
Đội thi công cần đọc bản vẽ và kiểm tra hiện trường.
♦ Khoan cấy thép tại chân cầu thang
Chân cầu thang là vị trí chịu lực quan trọng.
Đây là điểm bắt đầu của bản thang.
Nếu chân thang yếu, toàn bộ cầu thang dễ mất ổn định.
Cấy thép tại chân thang giúp tăng khả năng liên kết.
Vị trí này thường liên kết với sàn bê tông tầng dưới.
Nó cũng có thể liên kết với dầm móng hoặc dầm sàn.
♦ Khoan cấy thép tại chiếu nghỉ
Chiếu nghỉ là khu vực chuyển hướng hoặc dừng chân.
Chiếu nghỉ chịu tải từ bản thang và người sử dụng.
Nếu liên kết chiếu nghỉ kém, dễ xuất hiện vết nứt.
Khoan cấy thép cầu thang tại chiếu nghỉ cần độ chính xác cao.
Độ sâu cấy phải phù hợp với đường kính thép.
Khoảng cách giữa các thanh thép cần được kiểm soát.
♦ Khoan cấy thép vào dầm thang
Dầm thang có vai trò đỡ bản thang.
Nhiều công trình cần cấy thép chờ vào dầm hiện hữu.
Việc này giúp tạo liên kết cho phần thang mới.
Nếu khoan sai vị trí, có thể gặp cốt thép cũ.
Kỹ thuật viên cần kiểm tra kỹ trước khi khoan.
Với công trình yêu cầu cao, nên dò thép trước.
♦ Khoan cấy thép vào sàn tầng
Sàn tầng là vị trí thường gặp khi làm cầu thang mới.
Thép bản thang cần được neo vào sàn hiện hữu.
Liên kết này giúp truyền lực ổn định hơn.
Nếu sàn mỏng hoặc bê tông yếu, cần đánh giá lại.
Không nên cấy thép theo kinh nghiệm cảm tính.
Minh Anh luôn kiểm tra hiện trạng trước khi đưa phương án.

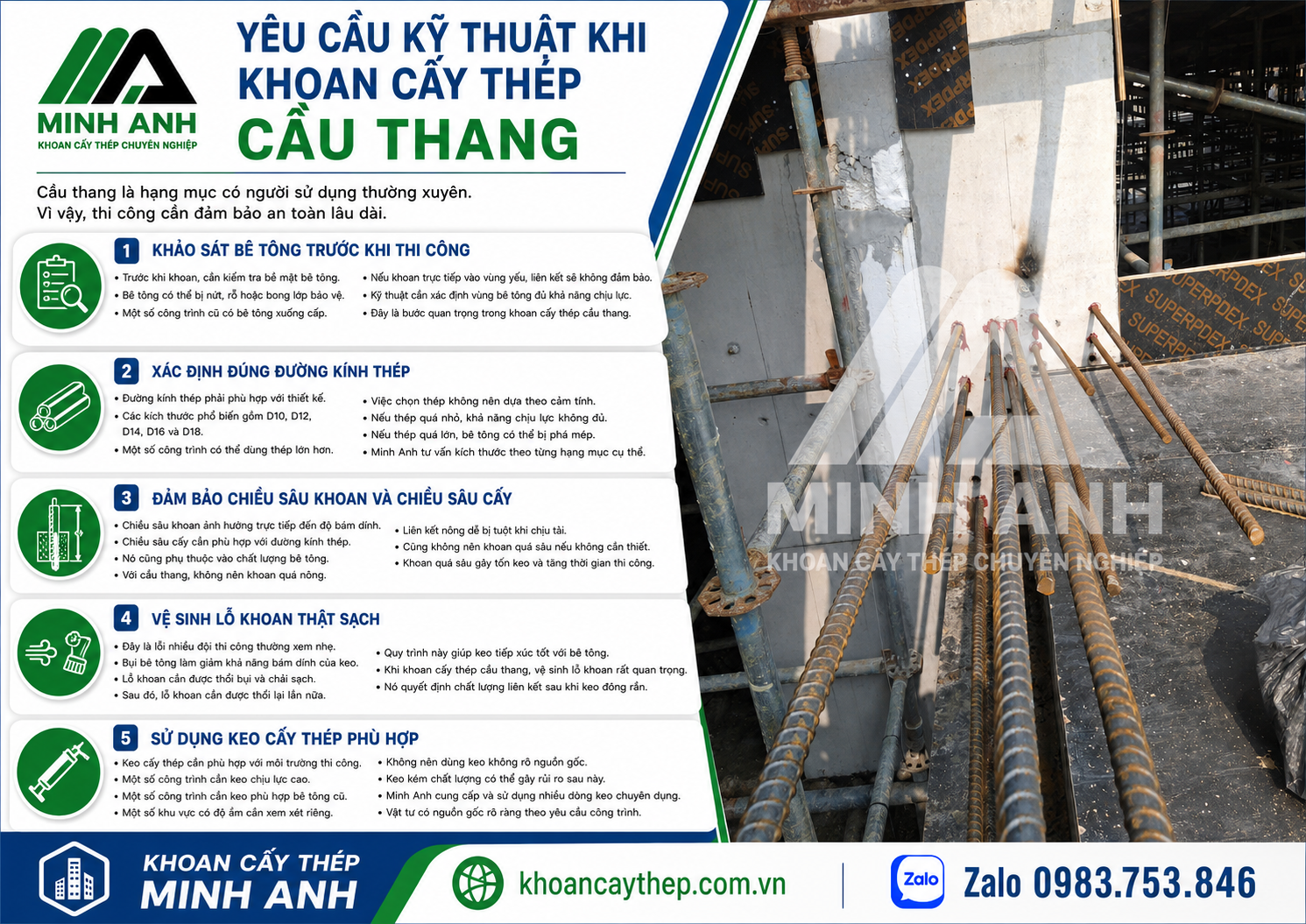

4. Yêu cầu kỹ thuật khi khoan cấy thép cầu thang
Cầu thang là hạng mục có người sử dụng thường xuyên.
Vì vậy, thi công cần đảm bảo an toàn lâu dài.
♦ Khảo sát bê tông trước khi thi công
Trước khi khoan, cần kiểm tra bề mặt bê tông.
Bê tông có thể bị nứt, rỗ hoặc bong lớp bảo vệ.
Một số công trình cũ có bê tông xuống cấp.
Nếu khoan trực tiếp vào vùng yếu, liên kết sẽ không đảm bảo.
Kỹ thuật cần xác định vùng bê tông đủ khả năng chịu lực.
Đây là bước quan trọng trong khoan cấy thép cầu thang.
♦ Xác định đúng đường kính thép
Đường kính thép phải phù hợp với thiết kế.
Các kích thước phổ biến gồm D10, D12, D14, D16 và D18.
Một số công trình có thể dùng thép lớn hơn.
Việc chọn thép không nên dựa theo cảm tính.
Nếu thép quá nhỏ, khả năng chịu lực không đủ.
Nếu thép quá lớn, bê tông có thể bị phá mép.
Minh Anh tư vấn kích thước theo từng hạng mục cụ thể.
♦ Đảm bảo chiều sâu khoan và chiều sâu cấy
Chiều sâu khoan ảnh hưởng trực tiếp đến độ bám dính.
Chiều sâu cấy cần phù hợp với đường kính thép.
Nó cũng phụ thuộc vào chất lượng bê tông.
Với cầu thang, không nên khoan quá nông.
Liên kết nông dễ bị tuột khi chịu tải.
Cũng không nên khoan quá sâu nếu không cần thiết.
Khoan quá sâu gây tốn keo và tăng thời gian thi công.
♦ Vệ sinh lỗ khoan thật sạch
Đây là lỗi nhiều đội thi công thường xem nhẹ.
Bụi bê tông làm giảm khả năng bám dính của keo.
Lỗ khoan cần được thổi bụi và chải sạch.
Sau đó, lỗ khoan cần được thổi lại lần nữa.
Quy trình này giúp keo tiếp xúc tốt với bê tông.
Khi khoan cấy thép cầu thang, vệ sinh lỗ khoan rất quan trọng.
Nó quyết định chất lượng liên kết sau khi keo đóng rắn.
♦ Sử dụng keo cấy thép phù hợp
Keo cấy thép cần phù hợp với môi trường thi công.
Một số công trình cần keo chịu lực cao.
Một số công trình cần keo phù hợp bê tông cũ.
Một số khu vực có độ ẩm cần xem xét riêng.
Không nên dùng keo không rõ nguồn gốc.
Keo kém chất lượng có thể gây rủi ro sau này.
Minh Anh cung cấp và sử dụng nhiều dòng keo chuyên dụng.
Vật tư có nguồn gốc rõ ràng theo yêu cầu công trình.

Danh mục mũi khoan bê tông Fangda

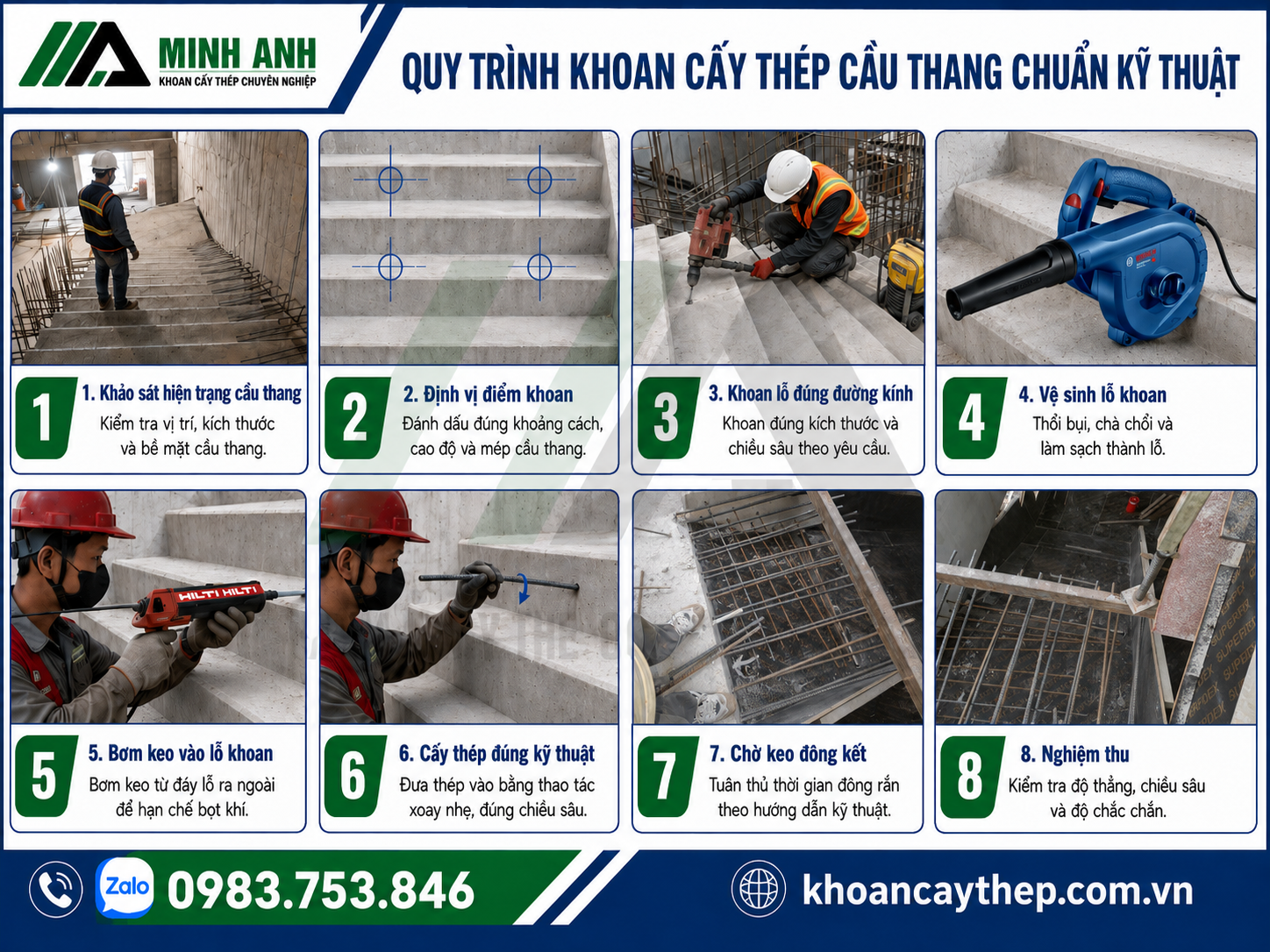

5. Quy trình khoan cấy thép cầu thang tại Minh Anh
Minh Anh thi công theo quy trình kiểm soát từng bước.
Quy trình này giúp hạn chế sai sót tại công trình.
♦ Bước 1: Tiếp nhận thông tin công trình
Khách hàng gửi thông tin hạng mục cần thi công.
Thông tin gồm vị trí cầu thang và số lượng điểm cấy.
Nếu có bản vẽ, Minh Anh sẽ kiểm tra trước.
Nếu chưa có bản vẽ, đội kỹ thuật sẽ tư vấn sơ bộ.
Mục tiêu là xác định đúng nhu cầu thi công.
♦ Bước 2: Khảo sát hiện trạng
Đội kỹ thuật kiểm tra sàn, dầm và khu vực cầu thang.
Các yếu tố được đánh giá gồm bê tông, không gian và cao độ.
Vị trí thi công chật hẹp cũng được ghi nhận.
Nếu công trình đang sử dụng, cần có phương án che chắn.
Bước khảo sát giúp báo giá chính xác hơn.
♦ Bước 3: Đánh dấu vị trí cấy thép
Vị trí cấy được đánh dấu theo bản vẽ hoặc phương án kỹ thuật.
Khoảng cách mép bê tông cần được kiểm soát.
Khoảng cách giữa các thanh thép cũng phải phù hợp.
Việc đánh dấu sai có thể ảnh hưởng đến toàn bộ bản thang.
Do đó, bước này cần người có kinh nghiệm.
♦ Bước 4: Khoan lỗ đúng kích thước
Kỹ thuật viên dùng máy khoan bê tông chuyên dụng.
Mũi khoan phải đúng đường kính yêu cầu.
Độ sâu khoan được kiểm soát theo phương án đã thống nhất.
Trong khoan cấy thép cầu thang, khoan đúng là điều bắt buộc.
Khoan lệch có thể làm thép sai hướng.
Khoan sai độ sâu có thể làm giảm khả năng neo.
♦ Bước 5: Vệ sinh lỗ khoan
Lỗ khoan được thổi sạch bụi bê tông.
Sau đó, kỹ thuật viên dùng chổi chuyên dụng để chải thành lỗ.
Cuối cùng, lỗ khoan được thổi bụi lại.
Bề mặt bên trong phải sạch trước khi bơm keo.
Nếu còn bụi, keo không thể bám tối ưu.
♦ Bước 6: Bơm keo cấy thép
Keo được bơm từ đáy lỗ ra ngoài.
Cách bơm này giúp hạn chế bọt khí.
Lượng keo cần vừa đủ theo chiều sâu lỗ khoan.
Bơm thiếu keo làm liên kết không đầy.
Bơm quá nhiều keo gây lãng phí vật tư.
Minh Anh kiểm soát lượng keo tại từng điểm cấy.
♦ Bước 7: Cấy thép và cố định vị trí
Thanh thép được đưa vào lỗ khoan bằng thao tác xoay nhẹ.
Cách này giúp keo phủ đều quanh thân thép.
Sau khi cấy, thép cần được giữ ổn định.
Không được rung lắc khi keo chưa đóng rắn.
Khu vực thi công cần được bảo vệ trong thời gian chờ.
♦ Bước 8: Chờ keo đóng rắn và nghiệm thu
Thời gian đóng rắn phụ thuộc vào loại keo.
Nhiệt độ môi trường cũng ảnh hưởng đến thời gian chờ.
Sau khi đủ thời gian, đội thi công kiểm tra điểm cấy.
Các thanh thép phải chắc, đúng vị trí và đúng hướng.
Nếu công trình yêu cầu, có thể lập checklist nghiệm thu.

Danh mục súng bơm keo các loại
6. Lợi ích của khoan cấy thép cầu thang đúng kỹ thuật
Thi công đúng kỹ thuật mang lại nhiều lợi ích rõ ràng.
♦ Tăng độ chắc chắn cho cầu thang
Liên kết thép tốt giúp cầu thang làm việc ổn định.
Bản thang, chiếu nghỉ và sàn liên kết chặt hơn.
Điều này giúp giảm nguy cơ nứt tại vị trí tiếp giáp.
Cầu thang cũng có khả năng chịu tải tốt hơn.
♦ Hạn chế đục phá kết cấu cũ
So với đục phá bê tông rộng, khoan cấy gọn hơn.
Công trình giảm bụi bẩn và tiếng ồn.
Thời gian thi công cũng được rút ngắn.
Điều này rất hữu ích với nhà đang ở.
Các công trình cải tạo cũng dễ kiểm soát tiến độ hơn.
♦ Tối ưu chi phí thi công
Khoan cấy thép cầu thang giúp giảm khối lượng phá dỡ.
Chi phí nhân công và vận chuyển xà bần cũng giảm.
Chủ đầu tư dễ kiểm soát ngân sách hơn.
Nhà thầu cũng chủ động hơn trong tiến độ.
Khi làm đúng từ đầu, chi phí sửa lỗi sẽ thấp hơn.
♦ Đảm bảo thẩm mỹ sau hoàn thiện
Cầu thang là khu vực dễ quan sát trong nhà.
Nếu phá đục nhiều, việc hoàn thiện sẽ tốn công hơn.
Khoan cấy đúng vị trí giúp kết cấu gọn hơn.
Các mối liên kết được che phủ trong lớp bê tông mới.
Công trình sau hoàn thiện sẽ sạch và đẹp hơn.
7. Những lỗi thường gặp khi khoan cấy thép cầu thang
Nhiều sự cố xuất phát từ lỗi thi công ban đầu.
Chủ đầu tư nên biết để kiểm soát chất lượng.
♦ Khoan sai vị trí thiết kế
Khoan sai vị trí làm thép không đúng phương chịu lực.
Điều này ảnh hưởng đến liên kết bản thang.
Nếu sai nhiều, có thể phải khoan lại.
Việc khoan lại làm bê tông yếu hơn.
Nó cũng gây tốn thời gian và vật tư.
♦ Không vệ sinh lỗ khoan
Đây là lỗi nguy hiểm nhưng rất phổ biến.
Bụi bê tông làm keo không bám chắc.
Khi chịu lực, thép có thể bị lỏng.
Vết nứt có thể xuất hiện quanh vị trí cấy.
Vì vậy, cần kiểm tra bước vệ sinh lỗ khoan.
♦ Dùng keo không phù hợp
Không phải loại keo nào cũng phù hợp cho cầu thang.
Keo giá rẻ, không rõ nguồn gốc tiềm ẩn nhiều rủi ro.
Một số loại keo không đạt khả năng chịu lực cần thiết.
Một số loại keo không phù hợp điều kiện ẩm.
Minh Anh tư vấn vật tư theo từng hạng mục cụ thể.
♦ Thi công khi chưa đủ thời gian đóng rắn
Sau khi cấy thép, keo cần thời gian đóng rắn.
Nếu đổ bê tông quá sớm, liên kết dễ bị ảnh hưởng.
Nếu tác động vào thép quá sớm, thép có thể xê dịch.
Công trình cần tuân thủ đúng thời gian chờ.
Đây là yêu cầu quan trọng trong thi công thực tế.
Tìm hiểu thêm về các loại bulong liên kết, bulong nở 3 cánh, bulong hoá chất
8. Báo giá khoan cấy thép cầu thang phụ thuộc yếu tố nào?
Giá khoan cấy thép cầu thang không nên tính chung một mức.
Mỗi công trình có điều kiện khác nhau.
♦ Đường kính thép sử dụng
Thép càng lớn, lỗ khoan càng lớn.
Lượng keo sử dụng cũng tăng theo.
Thời gian thi công có thể lâu hơn.
Vì vậy, đường kính thép ảnh hưởng trực tiếp đến giá.
♦ Chiều sâu cấy thép
Chiều sâu cấy càng lớn, lượng keo càng nhiều.
Thời gian khoan và vệ sinh cũng tăng.
Các điểm cấy sâu cần kiểm soát kỹ hơn.
Do đó, chiều sâu là yếu tố quan trọng khi báo giá.
♦ Số lượng điểm cấy
Công trình có nhiều điểm cấy thường được tính tối ưu hơn.
Số lượng ít có thể phát sinh chi phí di chuyển.
Minh Anh báo giá rõ theo khối lượng thực tế.
Khách hàng có thể gửi số lượng điểm cấy để được tư vấn.
♦ Điều kiện thi công tại công trình
Thi công trên cao sẽ khác thi công dưới sàn.
Không gian chật hẹp cũng làm tăng độ khó.
Công trình đang sử dụng cần che chắn cẩn thận.
Thi công ban đêm hoặc tiến độ gấp cũng cần tính riêng.
♦ Loại keo cấy thép sử dụng
Keo cấy thép có nhiều phân khúc khác nhau.
Mỗi loại có đặc tính và giá thành riêng.
Công trình yêu cầu cao cần vật tư phù hợp hơn.
Minh Anh tư vấn loại keo theo nhu cầu thực tế.
Không khuyến nghị dùng vật tư rẻ nhưng thiếu kiểm chứng.
Báo giá thi công khoan cấy thép
9.Vì sao nên chọn Minh Anh thi công khoan cấy thép cầu thang?
Minh Anh có kinh nghiệm trong lĩnh vực khoan cấy thép.
Đơn vị nhận thi công cho công trình dân dụng và công nghiệp.
Các hạng mục gồm sàn, dầm, cột, cầu thang và bulong.
♦ Khảo sát kỹ trước khi thi công
Minh Anh không thi công theo kiểu phỏng đoán.
Đội kỹ thuật kiểm tra hiện trạng trước khi báo phương án.
Việc khảo sát giúp hạn chế sai sót khi triển khai.
Khách hàng cũng nắm rõ khối lượng và chi phí hơn.
♦ Quy trình thi công rõ ràng
Mỗi bước thi công đều có mục tiêu cụ thể.
Từ khoan, vệ sinh, bơm keo đến cấy thép đều được kiểm soát.
Quy trình rõ giúp công trình đạt chất lượng ổn định.
Đây là yếu tố quan trọng với hạng mục cầu thang.
♦ Vật tư phù hợp từng công trình
Minh Anh cung cấp keo cấy thép, bulong và vật tư liên quan.
Khách hàng có thể được tư vấn đồng bộ giải pháp.
Việc chọn đúng vật tư giúp tăng hiệu quả thi công.
Nó cũng giúp hạn chế phát sinh sau này.
Hỗ trợ báo giá nhanh
Khách hàng chỉ cần gửi thông tin cơ bản.
Thông tin gồm vị trí thi công, số lượng điểm cấy và đường kính thép.
Nếu có bản vẽ, việc báo giá sẽ nhanh hơn.
Minh Anh hỗ trợ tư vấn phương án phù hợp ngân sách.
♦ Phù hợp công trình cải tạo và công trình mới
Dịch vụ khoan cấy thép cầu thang phù hợp nhiều tình huống.
Nhà dân cải tạo có thể cần làm cầu thang mới.
Nhà thầu có thể cần xử lý thiếu thép chờ.
Công trình thương mại có thể cần thay đổi công năng.
Minh Anh có thể tư vấn theo từng hiện trạng cụ thể.
10. Câu hỏi thường gặp về khoan cấy thép cầu thang
♦ Khoan cấy thép cầu thang có bền không?
Có, nếu thi công đúng kỹ thuật.
Độ bền phụ thuộc vào bê tông, keo và chiều sâu cấy.
Vệ sinh lỗ khoan cũng ảnh hưởng rất lớn.
Vì vậy, nên chọn đội thi công chuyên nghiệp.
♦ Làm cầu thang mới có bắt buộc phải khoan cấy thép không?
Không phải lúc nào cũng bắt buộc.
Nếu công trình đã có thép chờ đúng thiết kế, có thể không cần.
Nếu thiếu thép chờ, cần xem xét khoan cấy bổ sung.
Kỹ thuật phải khảo sát trước khi quyết định.
♦ Bao lâu sau khi cấy thép có thể đổ bê tông?
Thời gian chờ phụ thuộc vào loại keo.
Nhiệt độ môi trường cũng ảnh hưởng đến thời gian đóng rắn.
Không nên đổ bê tông khi keo chưa đạt yêu cầu.
Minh Anh sẽ hướng dẫn thời gian chờ theo từng loại vật tư.
♦ Có thể khoan cấy thép cầu thang trong nhà đang ở không?
Có thể, nếu có phương án che chắn phù hợp.
Đội thi công cần kiểm soát bụi và tiếng ồn.
Khu vực thi công nên được khoanh vùng rõ ràng.
Điều này giúp hạn chế ảnh hưởng đến sinh hoạt.
♦ Khoan cấy thép cầu thang có cần bản vẽ không?
Có bản vẽ sẽ tốt hơn.
Bản vẽ giúp xác định vị trí và đường kính thép.
Nếu chưa có bản vẽ, cần khảo sát kỹ hiện trạng.
Kỹ thuật sẽ tư vấn phương án phù hợp hơn.
♦ Giá khoan cấy thép cầu thang tính thế nào?
Giá thường tính theo điểm cấy hoặc khối lượng thực tế.
Các yếu tố chính gồm đường kính thép và chiều sâu cấy.
Loại keo và điều kiện thi công cũng ảnh hưởng đến giá.
Khách hàng nên gửi thông tin để nhận báo giá chính xác.
Định mức khoan cấy thép cơ bản
11. Liên hệ Minh Anh thi công khoan cấy thép cầu thang
Bạn đang cần khoan cấy thép cầu thang cho nhà ở hoặc công trình?
Bạn cần xử lý thiếu thép chờ khi đổ cầu thang?
Bạn muốn cải tạo cầu thang nhưng không muốn đục phá nhiều?
Công Ty TNHH Thương mại Xây Dựng Công Trình Minh Anh hỗ trợ trọn gói.
Dịch vụ gồm khảo sát, tư vấn, thi công và nghiệm thu.
Chúng tôi chuyên nhận Thi công khoan cấy bu lông, khoan cấy thép chuyên nghiệp cho công trình dân dụng và công nghiệp:
✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất. Bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông. Súng bơm keo, hoá chất cấy thép chính hãng… Đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
📌 Thông tin liên hệ:
- Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
- 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
- 📞 Hotline/Zalo: 0983753846
- 🌐 Website: khoancaythep.com.vn
Minh Anh – Đồng hành cùng công trình bền vững của bạn!
Tag: Khoan cấy thép cầu thang, thi công khoan cấy thép cầu thang, dịch vụ khoan cấy thép cầu thang, cấy thép chờ cầu thang, khoan cấy thép bản thang, khoan cấy thép chiếu nghỉ, khoan cấy thép sàn cầu thang, khoan cấy thép dầm thang, keo cấy thép cầu thang, báo giá khoan cấy thép cầu thang, khoan cấy bulong cầu thang, Minh Anh khoan cấy thép, khoan cấy thép Hà Nội, thi công cầu thang bê tông, khoan cấy thép cải tạo nhà
