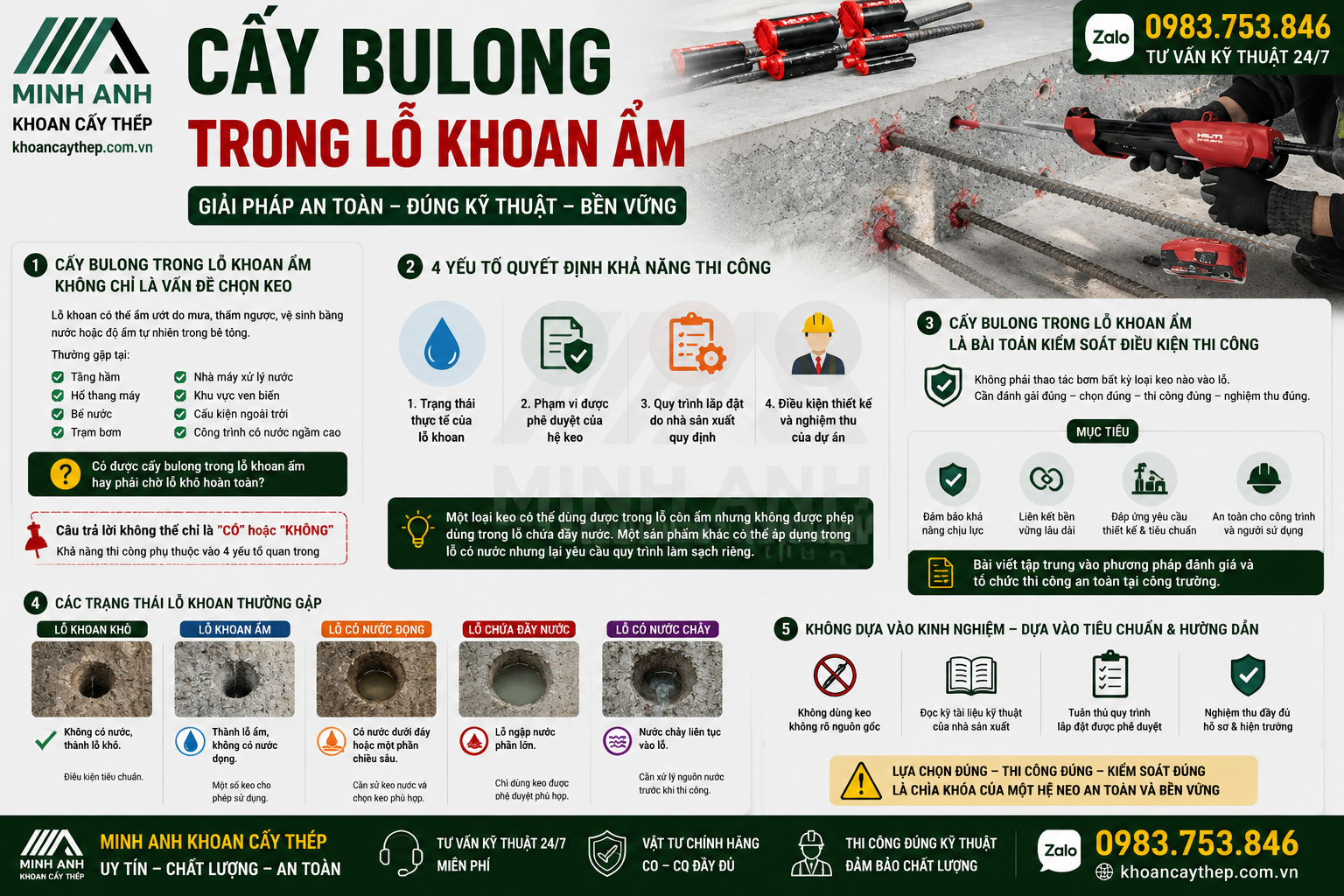

Cấy bulong trong lỗ khoan ẩm: Cách đánh giá hiện trường, chọn hệ neo và kiểm soát chất lượng
1. Cấy bulong trong lỗ khoan ẩm không chỉ là vấn đề chọn keo
Có được cấy bulong trong lỗ khoan ẩm hay phải chờ lỗ khô hoàn toàn? Tại công trường, lỗ khoan không phải lúc nào cũng ở trạng thái khô hoàn toàn. Nước có thể xuất hiện do mưa, thấm ngược, vệ sinh bằng nước hoặc độ ẩm tự nhiên trong bê tông.
Tình trạng này thường gặp tại:
- Tầng hầm.
- Hố thang máy.
- Bể nước.
- Trạm bơm.
- Nhà máy xử lý nước.
- Khu vực ven biển.
- Cấu kiện ngoài trời.
- Công trình có nước ngầm cao.
Khi đó, đội thi công thường phải trả lời một câu hỏi quan trọng:
Câu trả lời không thể chỉ là “có” hoặc “không”.
Khả năng thi công phụ thuộc vào bốn yếu tố:
- Trạng thái thực tế của lỗ khoan.
- Phạm vi được phê duyệt của hệ keo.
- Quy trình lắp đặt do nhà sản xuất quy định.
- Điều kiện thiết kế và nghiệm thu của dự án.
Một loại keo có thể dùng được trong lỗ còn ẩm nhưng không được phép dùng trong lỗ chứa đầy nước. Một sản phẩm khác có thể áp dụng trong lỗ có nước nhưng lại yêu cầu quy trình làm sạch riêng.
Vì vậy, cấy bulong trong lỗ khoan ẩm là một bài toán kiểm soát điều kiện thi công, không phải thao tác bơm bất kỳ loại keo nào vào lỗ.
Bài viết này không đưa ra một công thức chung cho mọi sản phẩm. Nội dung tập trung vào phương pháp đánh giá và tổ chức thi công an toàn.

Cấy bulong trong lỗ khoan ẩm không chỉ là vấn đề chọn keo
Xem thêm dịch vụ thi công khoan cấy thép bulong
2. Phải xác định đúng lỗ khoan đang ở trạng thái nào
Sai lầm đầu tiên là gọi mọi lỗ có nước là “lỗ ẩm”.
Trong thực tế, cần phân biệt ít nhất bốn trạng thái.
2.1. Lỗ khoan khô
Lỗ không còn nước đọng. Bề mặt thành lỗ không có màng nước rõ rệt.
Đây là điều kiện tiêu chuẩn được nhiều hệ neo hỗ trợ. Tuy nhiên, lỗ khô vẫn phải được làm sạch bụi đúng quy trình.
Khô không đồng nghĩa với sạch.
2.2. Lỗ khoan ẩm
Thành lỗ còn hơi ẩm hoặc có màu sẫm do nước. Tuy nhiên, nước không đọng thành vũng dưới đáy.
Đây là trạng thái thường gặp sau khi bê tông bị mưa hoặc sau quá trình vệ sinh.
Một số hệ keo được phê duyệt cho lỗ ẩm. Một số hệ khác chỉ được phép dùng trong lỗ khô.
2.3. Lỗ khoan có nước đọng
Nước còn tồn tại dưới đáy hoặc chiếm một phần chiều sâu lỗ.
Trạng thái này khắt khe hơn lỗ ẩm. Nếu bơm keo trực tiếp, nước có thể bị giữ lại hoặc làm thay đổi khả năng tiếp xúc giữa keo và bê tông.
Chỉ nên thi công khi tài liệu của hệ neo cho phép rõ ràng.
2.4. Lỗ khoan chứa đầy nước
Toàn bộ hoặc phần lớn lỗ đang ngập nước.
Đây không còn là điều kiện “ẩm” thông thường. Hệ neo phải có phạm vi phê duyệt phù hợp với lỗ chứa nước.
Quy trình lắp đặt cũng có thể yêu cầu:
- Hút nước.
- Xả rửa.
- Dùng ống nối dài.
- Bơm keo từ đáy.
- Tăng lượng keo thải đầu vòi.
- Điều chỉnh thời gian đóng rắn.
2.5. Lỗ có nước chảy liên tục
Nước tiếp tục thấm hoặc chảy vào sau khi đã hút ra.
Đây là điều kiện rủi ro cao nhất.
Không nên coi việc bơm keo để “đẩy nước ra ngoài” là giải pháp mặc định. Dòng nước có thể làm nhiễu keo, cuốn trôi thành phần hoặc tạo đường rỗng.
Trường hợp này cần xác định nguồn nước trước. Có thể phải xử lý chống thấm hoặc thay đổi vị trí neo.

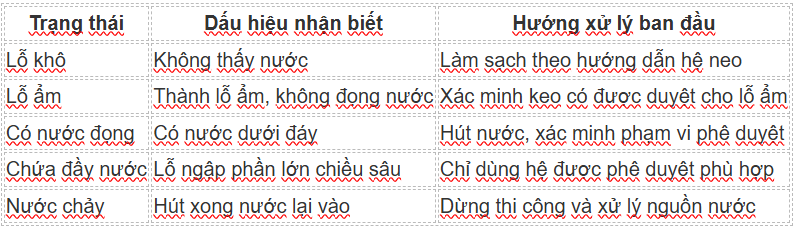

3. Bảng quyết định nhanh tại công trường

Bảng quyết định nhanh tại công trường
Bảng này chỉ hỗ trợ nhận diện. Nó không thay thế tài liệu kỹ thuật của sản phẩm.
4. Vì sao nước có thể làm giảm chất lượng neo hóa chất?
Một hệ neo hóa chất truyền lực qua ba vùng liên kết:
- Thanh ren và keo.
- Lớp keo bên trong lỗ.
- Keo và thành bê tông.
Khi bulong chịu kéo, lực đi từ thanh ren sang lớp keo rồi truyền vào bê tông.
Nếu nước hoặc bụi làm gián đoạn một trong các vùng này, sức chịu tải có thể suy giảm.
4.1. Nước tạo lớp ngăn trên thành lỗ
Một màng nước có thể hạn chế khả năng tiếp xúc trực tiếp giữa keo và bề mặt bê tông.
Mức độ ảnh hưởng phụ thuộc vào công thức của sản phẩm. Vì vậy, không thể kết luận rằng mọi keo epoxy đều dùng được trong môi trường ẩm.
4.2. Nước có thể giữ bụi lại trong lỗ
Bụi bê tông khi gặp nước có thể tạo thành lớp bùn mịn.
Lớp bùn này thường khó loại bỏ hơn bụi khô. Nó có thể bám trên thành lỗ và làm giảm chất lượng liên kết.
Do đó, lỗ đã rửa bằng nước vẫn cần được xử lý theo đúng quy trình của hệ neo.
4.3. Nước làm tăng nguy cơ tạo khoảng rỗng
Nếu keo được bơm từ miệng lỗ, không khí và nước có thể bị giữ lại bên trong.
Các khoảng rỗng làm giảm diện tích truyền lực. Chúng cũng tạo ra vùng ứng suất tập trung.
4.4. Độ ẩm có thể ảnh hưởng đến quá trình đóng rắn
Mức độ ảnh hưởng phụ thuộc vào thành phần hóa học của sản phẩm.
Một số hệ được thiết kế để đóng rắn trong môi trường ẩm. Một số hệ khác có thể giảm khả năng bám dính hoặc kéo dài thời gian đóng rắn.
4.5. Nước liên tục có thể làm keo bị xáo trộn
Đây là vấn đề nghiêm trọng hơn độ ẩm tĩnh.
Dòng nước có thể:
- Đẩy keo ra khỏi lỗ.
- Tạo rãnh trong lớp keo.
- Làm thay đổi tỷ lệ phân bố vật liệu.
- Kéo dài thời gian ổn định.
- Gây sai lệch thanh ren.
Vì vậy, lỗ có nước chảy cần được xử lý riêng.
Xem thêm các loại keo hoá chất dùng trong khoan cấy
5. Điều kiện quan trọng nhất: hệ neo phải được phê duyệt cho đúng trạng thái lỗ
Không nên chọn keo chỉ dựa trên:
- Tên thương hiệu.
- Màu tuýp.
- Giá bán.
- Thành phần epoxy.
- Kinh nghiệm từ sản phẩm khác.
- Quảng cáo “chịu nước”.
Căn cứ cần kiểm tra là tài liệu đánh giá và hướng dẫn của đúng mã sản phẩm.
5.1. Những thông tin cần tìm trong tài liệu
Trước khi cấy bulong trong lỗ khoan ẩm, cần xác định:
- Sản phẩm có dùng được trong lỗ ẩm hay không.
- Có dùng được trong lỗ chứa nước hay không.
- Áp dụng cho bê tông nứt hay không nứt.
- Phương pháp tạo lỗ được cho phép.
- Quy trình thổi và chải.
- Kích thước chổi.
- Phạm vi nhiệt độ thi công.
- Thời gian thao tác.
- Thời gian đóng rắn.
- Chiều sâu neo được phê duyệt.
- Điều kiện tải trọng.
- Yêu cầu kiểm tra đặc biệt.
Các báo cáo đánh giá sản phẩm là cơ sở quan trọng để xác định điều kiện lắp đặt. ACI cũng yêu cầu việc thiết kế và lắp đặt neo sau thi công phải gắn với thông số thiết kế, kiểm tra và hồ sơ kỹ thuật phù hợp.
5.2. Không dùng dữ liệu của phiên bản khác
Hai sản phẩm cùng thương hiệu nhưng khác phiên bản có thể có:
- Phạm vi sử dụng khác nhau.
- Thời gian đóng rắn khác nhau.
- Quy trình vệ sinh khác nhau.
- Tải thiết kế khác nhau.
Không nên lấy tài liệu của phiên bản mới để áp dụng cho tuýp keo phiên bản cũ.
5.3. Không suy diễn từ “chịu ẩm” sang “ngập nước”
“Damp hole” và “water-filled hole” không phải một khái niệm.
Sản phẩm được dùng trong lỗ ẩm chưa chắc đã được dùng trong lỗ đầy nước.
5.4. Không suy diễn từ keo cấy thép sang keo cấy bulong chịu lực
Một sản phẩm có thể phù hợp với các ứng dụng nhẹ nhưng chưa chắc được phê duyệt cho neo kết cấu.
Phạm vi sử dụng phải phù hợp với vai trò chịu lực của liên kết.

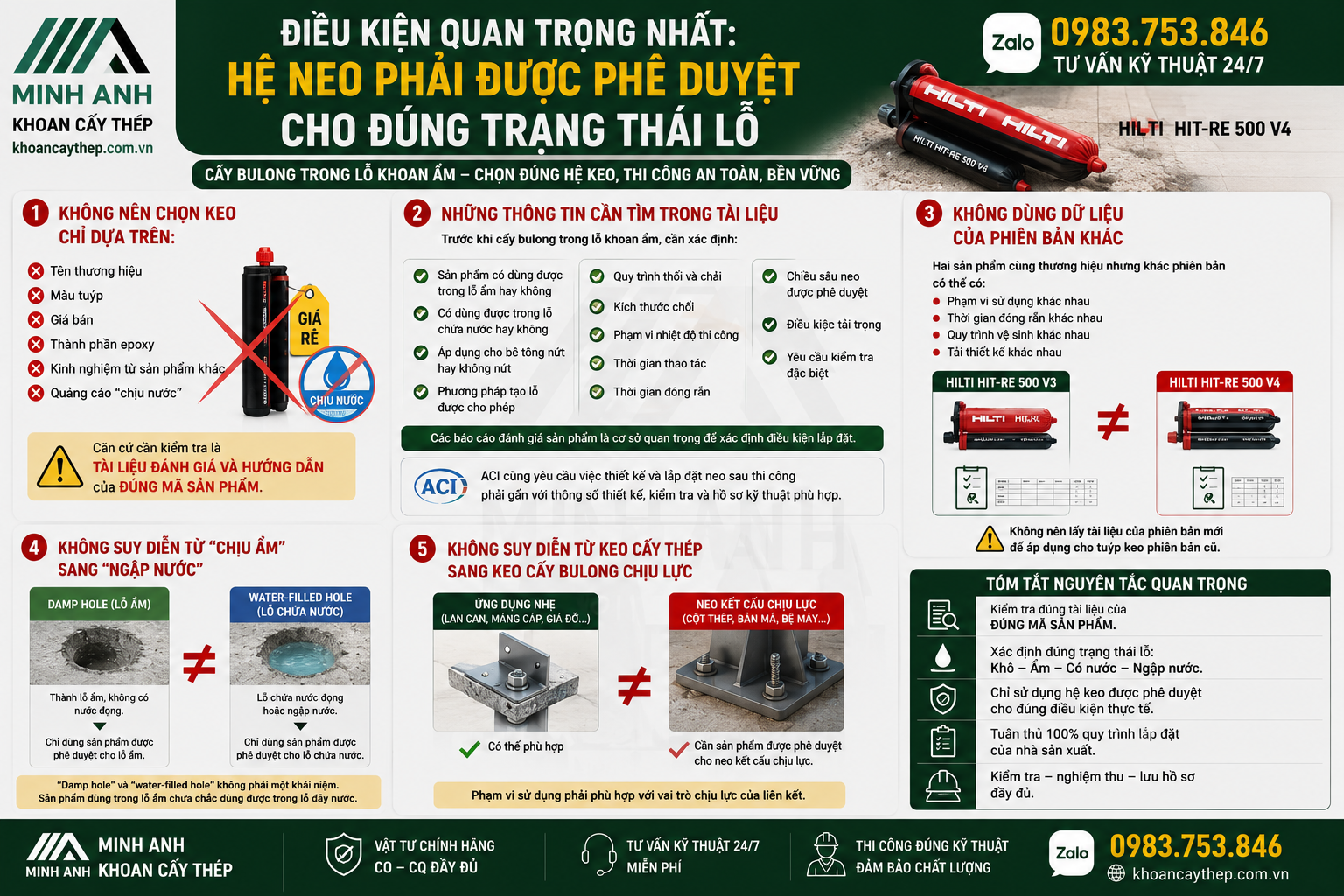

Chọn keo phù hợp cho lỗ khoan ẩm
Xem thêm bulong dùng cho khoan cấy
6. Epoxy, vinylester và polyester: không nên chọn theo tên hóa học đơn thuần
6.1. Keo epoxy
Epoxy thường được dùng cho liên kết yêu cầu tải cao hoặc chiều sâu neo lớn.
Đặc điểm thường gặp:
- Độ bám dính tốt.
- Độ co ngót thấp.
- Thời gian thao tác tương đối dài.
- Có khả năng làm việc trong nhiều điều kiện môi trường.
Tuy nhiên, không phải mọi keo epoxy đều được duyệt cho lỗ khoan ẩm.
6.2. Keo vinylester
Vinylester thường có thời gian đóng rắn nhanh hơn.
Loại này phù hợp khi cần tiến độ nhanh. Một số hệ có thể dùng trong môi trường ẩm.
Tuy nhiên, cần kiểm tra:
- Nhiệt độ thi công.
- Loại bê tông.
- Trạng thái lỗ.
- Chiều sâu neo.
- Điều kiện tải.
6.3. Keo polyester
Polyester thường được dùng cho ứng dụng tải nhẹ hoặc trung bình.
Không nên mặc định dùng cho:
- Bản mã chịu lực lớn.
- Cột thép.
- Bệ máy rung.
- Neo chịu tải lâu dài.
- Lỗ có nước.
Khả năng sử dụng phải được kiểm tra trên tài liệu của sản phẩm.
6.4. Nguyên tắc lựa chọn
Không chọn theo công thức:
Epoxy tốt hơn vinylester, vinylester tốt hơn polyester.
Cách chọn đúng là:
Hệ neo nào được đánh giá cho điều kiện, tải trọng, vật liệu nền và phương pháp lắp đặt cụ thể của dự án?
7. Quy trình khảo sát trước khi cấy bulong trong lỗ khoan ẩm
7.1. Kiểm tra nguồn gây ẩm
Cần xác định nước đến từ đâu:
- Mưa.
- Nước vệ sinh.
- Bê tông mới.
- Rò rỉ đường ống.
- Thấm ngược.
- Nước ngầm.
- Khe nứt.
- Mạch ngừng thi công.
Nếu nguồn nước còn hoạt động, việc bơm keo chưa chắc giải quyết được vấn đề.
7.2. Kiểm tra tình trạng bê tông
Quan sát:
- Bê tông có rỗ không.
- Có vết nứt hay không.
- Thành lỗ có bị bong không.
- Cường độ bê tông có phù hợp không.
- Lỗ có khoan trúng cốt thép không.
Lỗ ẩm trong bê tông tốt khác hoàn toàn lỗ ẩm trong bê tông tổ ong.
7.3. Kiểm tra vai trò của neo
Cần xác định neo dùng cho:
- Máng cáp.
- Giá đỡ ống.
- Lan can.
- Bản mã.
- Chân máy.
- Cột thép.
- Kết cấu chịu động đất.
- Hệ chịu tải lâu dài.
Mức độ kiểm soát phải tương xứng với hậu quả khi neo hỏng.
7.4. Xác định điều kiện lắp đặt
Ghi nhận:
- Đường kính bulong.
- Chiều sâu neo.
- Hướng cấy.
- Nhiệt độ bê tông.
- Nhiệt độ tuýp keo.
- Khoảng cách mép.
- Khoảng cách giữa các neo.
- Độ dày cấu kiện.
- Trạng thái lỗ.

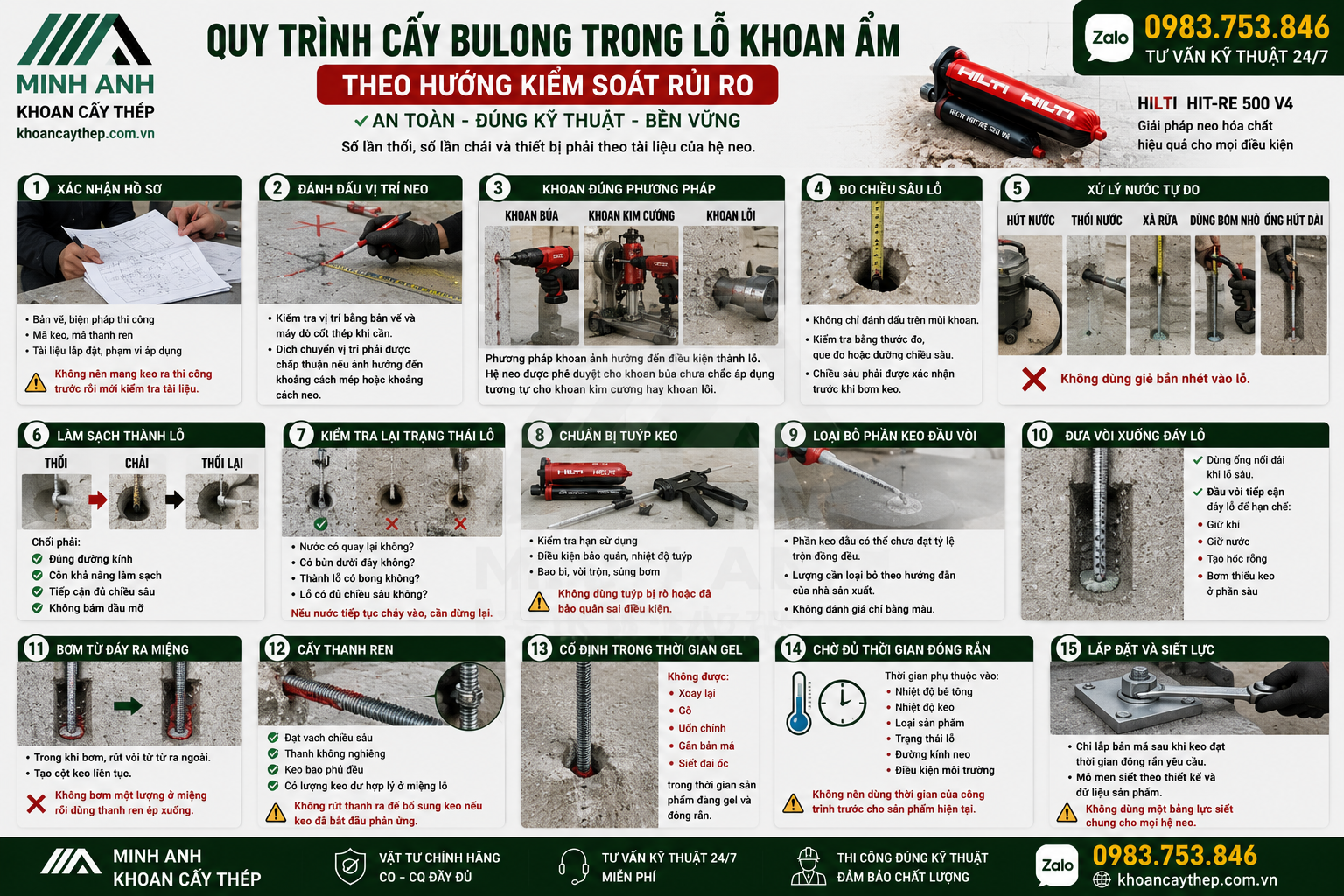

8. Quy trình cấy bulong trong lỗ khoan ẩm theo hướng kiểm soát rủi ro
Quy trình dưới đây là khung quản lý hiện trường. Số lần thổi, số lần chải và thiết bị phải theo tài liệu của hệ neo.
Bước 1: Xác nhận hồ sơ
Trước khi khoan, đội thi công phải có:
- Bản vẽ.
- Biện pháp thi công.
- Mã keo.
- Mã thanh ren.
- Tài liệu lắp đặt.
- Phạm vi áp dụng của sản phẩm.
Không nên mang keo ra thi công trước rồi mới kiểm tra tài liệu.
Bước 2: Đánh dấu vị trí neo
Kiểm tra vị trí bằng bản vẽ và máy dò cốt thép khi cần.
Việc dịch chuyển vị trí phải được chấp thuận nếu ảnh hưởng đến khoảng cách mép hoặc khoảng cách neo.
Bước 3: Khoan đúng phương pháp
Phương pháp khoan có thể ảnh hưởng đến điều kiện thành lỗ.
Ví dụ:
- Khoan búa.
- Khoan kim cương.
- Khoan lõi.
Một hệ neo được phê duyệt cho lỗ khoan búa chưa chắc áp dụng tương tự cho lỗ khoan kim cương.
Bước 4: Đo chiều sâu lỗ
Không nên chỉ đánh dấu trên mũi khoan rồi mặc định lỗ đạt chiều sâu.
Có thể kiểm tra bằng:
- Thước đo.
- Que đo.
- Dưỡng chiều sâu.
Chiều sâu phải được xác nhận trước khi bơm keo.
Bước 5: Xử lý nước tự do
Nếu có nước đọng, cần xử lý theo tài liệu của sản phẩm.
Biện pháp có thể gồm:
- Hút nước.
- Thổi nước.
- Xả rửa.
- Dùng bơm nhỏ.
- Dùng ống hút dài.
Không dùng giẻ bẩn nhét vào lỗ.
Bước 6: Làm sạch thành lỗ
Làm sạch bụi là yêu cầu bắt buộc.
Chu trình thường gồm các thao tác:
- Thổi.
- Chải.
- Thổi lại.
Tuy nhiên, số lần thực hiện phải theo hướng dẫn của hệ neo.
Chổi phải:
- Đúng đường kính.
- Còn khả năng làm sạch.
- Tiếp cận đủ chiều sâu.
- Không bám dầu mỡ.
Bước 7: Kiểm tra lại trạng thái lỗ
Sau vệ sinh, kiểm tra:
- Nước có quay lại không.
- Có bùn dưới đáy không.
- Thành lỗ có bong không.
- Lỗ có đủ chiều sâu không.
Nếu nước tiếp tục chảy vào, cần dừng lại.
Bước 8: Chuẩn bị tuýp keo
Kiểm tra:
- Hạn sử dụng.
- Điều kiện bảo quản.
- Nhiệt độ tuýp.
- Bao bì.
- Vòi trộn.
- Súng bơm.
Không dùng tuýp bị rò hoặc đã bảo quản sai điều kiện.
Bước 9: Loại bỏ phần keo đầu vòi
Phần keo đầu có thể chưa đạt tỷ lệ trộn đồng đều.
Lượng cần loại bỏ phải theo hướng dẫn của nhà sản xuất.
Không nên đánh giá chỉ bằng màu nếu sản phẩm có quy định khác.
Bước 10: Đưa vòi xuống đáy lỗ
Đối với lỗ sâu, cần dùng ống nối dài hoặc phụ kiện phù hợp.
Đầu vòi phải tiếp cận vùng đáy để hạn chế:
- Giữ khí.
- Giữ nước.
- Tạo hốc rỗng.
- Bơm thiếu keo ở phần sâu.
Bước 11: Bơm từ đáy ra miệng
Trong khi bơm, rút vòi từ từ ra ngoài.
Mục tiêu là tạo cột keo liên tục.
Không bơm một lượng ở miệng rồi dùng thanh ren ép xuống.
Bước 12: Cấy thanh ren
Đưa thanh ren vào bằng chuyển động xoay nhẹ.
Cần đảm bảo:
- Đạt vạch chiều sâu.
- Thanh không nghiêng.
- Keo bao phủ đều.
- Có lượng keo dư hợp lý ở miệng lỗ.
Không rút thanh ra để bổ sung keo nếu keo đã bắt đầu phản ứng.
Bước 13: Cố định trong thời gian gel
Thanh ren phải được giữ ổn định.
Không được:
- Xoay lại.
- Gõ.
- Uốn chỉnh.
- Gắn bản mã.
- Siết đai ốc.
trong thời gian sản phẩm đang gel và đóng rắn.
Bước 14: Chờ đủ thời gian đóng rắn
Thời gian phụ thuộc vào:
- Nhiệt độ bê tông.
- Nhiệt độ keo.
- Loại sản phẩm.
- Trạng thái lỗ.
- Đường kính neo.
- Điều kiện môi trường.
Không nên dùng thời gian của công trình trước cho sản phẩm hiện tại.
Bước 15: Lắp đặt và siết lực
Chỉ lắp bản mã sau khi keo đạt thời gian đóng rắn yêu cầu.
Mô men siết phải theo thiết kế và dữ liệu sản phẩm. Không nên dùng một bảng lực siết chung cho mọi hệ neo.

Quy trình cấy bulong trong lỗ khoan ẩm theo hướng kiểm soát rủi ro
Xem thêm các loại súng bơm keo
9. Vì sao lỗ khoan kim cương cần được xem xét riêng?
Khoan kim cương có thể tạo bề mặt thành lỗ nhẵn hơn khoan búa.
Điều này có thể ảnh hưởng đến cơ chế bám dính.
Nếu lỗ được khoan bằng kim cương và còn ẩm, cần kiểm tra đồng thời hai điều kiện:
- Hệ neo có được phê duyệt cho lỗ khoan kim cương không?
- Hệ neo có được phê duyệt cho trạng thái lỗ ẩm hoặc chứa nước không?
Không nên suy diễn từ một điều kiện sang điều kiện còn lại.
10. Những sai lầm dễ xảy ra tại công trường
→ Chỉ nhìn thấy “epoxy” rồi kết luận dùng được
Tên thành phần không thay thế phạm vi chứng nhận.
→ Nhầm lỗ ẩm với lỗ có nước
Đây là lỗi phổ biến nhất.
→ Bơm keo để đẩy nước ra ngoài
Cách này có thể giữ nước và khí bên trong.
→ Dùng khí nén có dầu
Dầu từ máy nén có thể bám vào thành lỗ.
Khí thổi phải đáp ứng yêu cầu sạch của hệ thống thi công.
→ Chổi quá nhỏ
Chổi không tiếp xúc đủ với thành lỗ sẽ không loại bỏ được bụi và bùn.
→ Bơm từ miệng lỗ
Điều này làm tăng nguy cơ tạo khoảng rỗng.
→ Không kiểm tra nhiệt độ bê tông
Nhiệt độ không khí không luôn bằng nhiệt độ trong cấu kiện.
→ Treo tải khi keo mới cứng bề mặt
Bề mặt cứng không đồng nghĩa toàn bộ lớp keo đã đạt cường độ.
→ Dùng lại vòi trộn đã đóng rắn
Vòi tắc có thể làm thay đổi tỷ lệ trộn hoặc gây áp suất bất thường.
→ Không ghi lại lô keo
Khi xảy ra sự cố sẽ không truy xuất được vật liệu.
11. Kiểm tra và nghiệm thu theo ba lớp
♦ Lớp 1: Nghiệm thu vật liệu
Cần kiểm tra:
- Mã sản phẩm.
- Hạn sử dụng.
- Số lô.
- Thanh ren.
- Chứng từ.
- Tài liệu kỹ thuật.
- Phạm vi áp dụng.
♦ Lớp 2: Nghiệm thu quá trình
Các công việc quan trọng nên được ghi nhận trước khi bị che khuất:
- Đường kính lỗ.
- Chiều sâu lỗ.
- Trạng thái lỗ.
- Phương pháp làm sạch.
- Nhiệt độ.
- Thời điểm bơm.
- Thời điểm cấy.
- Thời điểm cho phép chịu tải.
♦ Lớp 3: Nghiệm thu sau đóng rắn
Kiểm tra:
- Vị trí.
- Độ thẳng.
- Chiều dài ren chờ.
- Hiện tượng xoay.
- Vết nứt.
- Bong mép.
- Keo trồi bất thường.
- Điều kiện lắp bản mã.
12. Có cần kéo thử bulong hay không?
Không phải mọi điểm neo đều phải thử kéo.
Yêu cầu thử phụ thuộc vào:
- Hồ sơ thiết kế.
- Chỉ dẫn kỹ thuật.
- Mức độ quan trọng.
- Điều kiện hiện trường.
- Số lượng neo.
- Yêu cầu của chủ đầu tư.
Thử tải kiểm chứng không thay thế việc kiểm soát quy trình. Một vài mẫu đạt không chứng minh toàn bộ lô được vệ sinh đúng.
Ngược lại, hồ sơ thi công đầy đủ cũng không thay thế phép thử nếu dự án đã yêu cầu.
Khi cần thử, tải mục tiêu và tiêu chí chấp nhận phải do hồ sơ kỹ thuật quy định. Không nên tự chọn tải theo đường kính bulong.
Minh Anh không trực tiếp cung cấp dịch vụ thí nghiệm kéo nhổ bulong hóa chất. Nội dung này chỉ đưa ra phương pháp quản lý và các điểm cần trao đổi với đơn vị thí nghiệm chuyên ngành.
13. Những dạng hư hỏng cần theo dõi
♦ Tuột liên kết
Thanh ren và lớp keo bị kéo ra khỏi lỗ.
Nguyên nhân có thể gồm:
- Lỗ bẩn.
- Keo không phù hợp.
- Nước bị giữ trong lỗ.
- Thiếu chiều sâu.
- Chưa đủ thời gian đóng rắn.
♦ Phá hoại côn bê tông
Một khối bê tông bị kéo bật quanh neo.
Dạng này liên quan đến:
- Chiều sâu neo.
- Cường độ bê tông.
- Khoảng cách mép.
- Khoảng cách giữa các neo.
♦ Nứt tách bê tông
Vết nứt phát triển dọc theo neo hoặc hướng ra mép cấu kiện.
♦ Đứt thanh ren
Thanh ren đạt giới hạn chịu kéo trước khi liên kết bị tuột.
♦ Ăn mòn thanh ren
Đây là rủi ro dài hạn tại môi trường ẩm.
Việc chọn cấp vật liệu và lớp bảo vệ phải phù hợp với môi trường sử dụng.
14. Checklist cấy bulong trong lỗ khoan ẩm
Trước khi thi công
- Đã xác định trạng thái lỗ.
- Đã xác định nguồn nước.
- Đã kiểm tra mã keo.
- Keo được phép dùng trong điều kiện tương ứng.
- Có bản vẽ và biện pháp thi công.
- Đã xác nhận đường kính và chiều sâu.
- Đã kiểm tra nhiệt độ.
- Đã chuẩn bị đúng chổi và thiết bị thổi.
Trong khi thi công
- Nước tự do đã được xử lý.
- Lỗ được làm sạch đúng chu trình.
- Không còn bùn ở đáy.
- Phần keo đầu vòi đã được loại bỏ.
- Vòi tiếp cận đáy lỗ.
- Keo được bơm liên tục từ đáy ra ngoài.
- Thanh ren đạt vạch chiều sâu.
- Thanh được giữ ổn định.
Sau khi thi công
- Đủ thời gian đóng rắn.
- Thanh ren không xoay.
- Không có vết nứt mới.
- Không bong mép bê tông.
- Ren chờ sạch.
- Bản mã lắp đúng vị trí.
- Mô men siết đúng yêu cầu.
- Hồ sơ truy xuất đầy đủ.
15. Câu hỏi thường gặp
♦ Cấy bulong trong lỗ khoan ẩm có được không?
Có thể, nếu hệ neo được phê duyệt cho lỗ ẩm và thi công đúng hướng dẫn.
♦ Có cần làm lỗ khô hoàn toàn không?
Không phải lúc nào cũng cần. Điều này phụ thuộc vào phạm vi sử dụng của sản phẩm.
♦ Lỗ ẩm và lỗ có nước đọng có giống nhau không?
Không. Lỗ có nước đọng là điều kiện khắt khe hơn.
♦ Có thể dùng keo epoxy bất kỳ không?
Không. Cần kiểm tra đúng mã sản phẩm và tài liệu đánh giá.
♦ Bơm keo trực tiếp vào lỗ có nước được không?
Chỉ khi hệ neo và quy trình lắp đặt cho phép rõ ràng.
♦ Có nên dùng máy sấy để làm khô lỗ?
Không nên tự ý gia nhiệt. Nhiệt độ cao có thể ảnh hưởng đến bê tông hoặc điều kiện lắp đặt.
♦ Có thể dùng khí nén để đẩy nước không?
Có thể chỉ khi khí sạch và phương pháp phù hợp với hướng dẫn sản phẩm.
♦ Sau bao lâu được siết đai ốc?
Sau khi đạt đủ thời gian đóng rắn ở nhiệt độ thực tế.
♦ Nếu nước chảy lại vào lỗ thì làm gì?
Dừng thi công và xử lý nguồn nước trước.
♦ Lỗ khoan ẩm có làm giảm tải neo không?
Có thể. Mức ảnh hưởng phụ thuộc vào hệ neo và điều kiện được phê duyệt.
♦ Có cần tăng chiều sâu neo không?
Không được tự ý tăng. Chiều sâu phải do thiết kế hoặc tài liệu hệ neo quy định.
♦ Có cần thử kéo sau thi công không?
Chỉ khi hồ sơ, thiết kế hoặc kế hoạch nghiệm thu yêu cầu.
♦ Có thể dùng dữ liệu của sản phẩm cùng hãng không?
Không. Dữ liệu phải thuộc đúng mã và đúng phiên bản sản phẩm.
♦ Keo đông cứng bên ngoài đã được treo tải chưa?
Chưa chắc. Phải đủ thời gian đóng rắn toàn phần.
♦ Minh Anh có nhận thử kéo bulong không?
Minh Anh chỉ chia sẻ phương pháp kỹ thuật trong nội dung này và không trực tiếp cung cấp dịch vụ thí nghiệm kéo nhổ bulong hóa chất.
16. Kết luận
Cấy bulong trong lỗ khoan ẩm không phải là tình huống bị cấm tuyệt đối. Tuy nhiên, đây cũng không phải điều kiện có thể xử lý bằng kinh nghiệm cảm tính.
Ba nguyên tắc quan trọng nhất là:
- Phân biệt đúng lỗ ẩm, lỗ có nước đọng và lỗ có nước chảy.
- Chỉ sử dụng hệ neo được phê duyệt cho điều kiện thực tế.
- Kiểm soát chặt việc làm sạch, bơm keo và thời gian đóng rắn.
Một liên kết an toàn không chỉ phụ thuộc vào chất lượng tuýp keo. Kết quả cuối cùng còn phụ thuộc vào bê tông, hình học neo, phương pháp khoan và tay nghề lắp đặt.
Với hạng mục chịu lực quan trọng, nhà thầu cần tuân thủ bản vẽ, chỉ dẫn dự án và tài liệu kỹ thuật của nhà sản xuất. Khi điều kiện hiện trường khác với hồ sơ, phải báo cáo để được chấp thuận trước khi thi công.
17. Thông tin liên hệ Minh Anh để nhận tư vấn Thí nghiệm kéo nhổ bulong hóa chất
Chúng tôi chuyên nhận Thi công khoan cấy bu lông, khoan cấy thép chuyên nghiệp cho công trình dân dụng và công nghiệp:
✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất. Bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông. Súng bơm keo, hoá chất cấy thép chính hãng… Đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
📌 Thông tin liên hệ:
- Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
- 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
- 📞 Hotline/Zalo: 0983753846
- 🌐 Website: khoancaythep.com.vn
Minh Anh – Đồng hành cùng công trình bền vững của bạn!
Tag: Cấy bulong trong lỗ khoan ẩm, neo hóa chất lỗ khoan ẩm, bulong hóa chất lỗ khoan ướt, cấy bulong trong lỗ có nước, keo cấy thép chịu ẩm, chemical anchor damp hole, water-filled hole anchor, keo epoxy cấy bulong, làm sạch lỗ khoan, thi công khoan cấy bulong, nghiệm thu neo hóa chất, vật tư khoan cấy thép, Khoan cấy thép Minh Anh.
