KHOAN CẤY THÉP - KHOAN CẤY BU LÔNG

Khoan Cấy Thép Chờ – Giải Pháp Xử Lý Thiếu Và Phát Sinh Thép Chờ

Nếu phương án kết cấu cho phép, Khoan cấy thép chờ  là giải pháp tạo bổ sung điểm liên kết trên kết cấu bê tông hiện hữu mà không nhất thiết phải phá bỏ một khu vực bê tông lớn để đặt lại cốt thép.

Trong quá trình thi công xây dựng, một tình huống không hiếm gặp là bê tông đã được đổ nhưng thiếu thép chờ, thép chờ đặt sai vị trí hoặc phát sinh thêm vị trí cần liên kết kết cấu. Đây có thể là thép chờ cho dầm, sàn, cột, vách, cầu thang hoặc phần công trình mở rộng.

Tuy nhiên, cấy bổ sung thép chờ không đơn giản là khoan một lỗ, bơm keo rồi đưa thanh thép vào. Đối với các vị trí tham gia chịu lực, liên kết cần được xác định dựa trên thiết kế, đường kính thanh thép, chiều sâu neo, điều kiện bê tông, khoảng cách mép, khoảng cách giữa các thanh và hệ hóa chất neo được sử dụng.

Minh Anh cung cấp vật tư và dịch vụ cấy bổ sung thép chờ cho các công trình xây mới, cải tạo và mở rộng, với các đường kính phổ biến từ D10 đến D32 và các kích thước khác theo yêu cầu thực tế.

1.Thiếu thép chờ sau khi đổ bê tông xử lý thế nào?

Khi phát hiện bê tông đã hoàn thiện nhưng thiếu thép chờ, điều đầu tiên không nên làm là tự ý khoan lỗ và cấy một thanh thép bất kỳ vào vị trí gần đó.

Cần xác định:

  • Vị trí chính xác của thép cần bổ sung.
  • Đường kính thanh thép theo thiết kế.
  • Kết cấu bê tông hiện hữu.
  • Chiều sâu neo cần thiết.
  • Khoảng cách tới mép bê tông.
  • Khoảng cách giữa các vị trí cấy.
  • Cốt thép hiện hữu bên trong bê tông.
  • Hệ hóa chất neo dự kiến sử dụng.
  • Yêu cầu tải trọng của liên kết.

Với các hạng mục chịu lực, phương án xử lý cần tuân theo hồ sơ thiết kế, chỉ dẫn kỹ thuật và yêu cầu của kỹ sư phụ trách kết cấu.

Sau khi phương án được xác định, vị trí cần bổ sung có thể được khoan tạo lỗ, làm sạch và cấy thanh thép bằng hệ hóa chất neo phù hợp.

Như vậy, mục tiêu của cấy thép chờ không phải chỉ là đưa được thanh thép vào bê tông mà là tạo một liên kết đáp ứng yêu cầu của hạng mục tiếp theo.

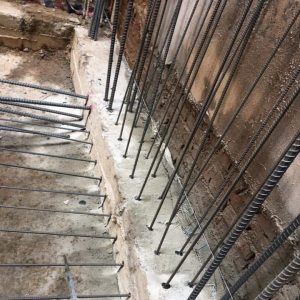

Minh Anh thi công khoan cấy thép

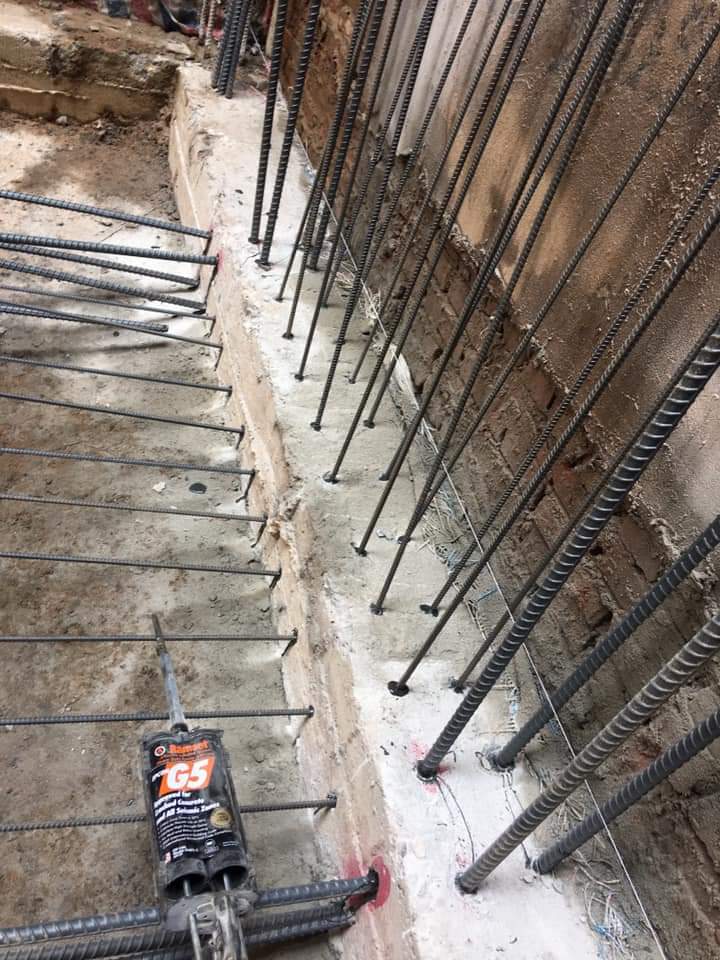

Minh Anh thi công khoan cấy thép

2. Những trường hợp thường cần khoan cấy bổ sung thép chờ

🔹️ Bị thiếu thép chờ

Đây là tình huống phổ biến nhất.

Trong quá trình thi công có thể xảy ra trường hợp một số thanh thép chờ không được bố trí trước khi đổ bê tông hoặc số lượng thực tế không đủ so với bản vẽ.

Sau khi tháo cốp pha mới phát hiện thiếu thép, việc phá bỏ toàn bộ cấu kiện bê tông thường không phải phương án đầu tiên được lựa chọn.

Nếu thiết kế cho phép, có thể cấy bổ sung thép chờ tại những vị trí cần thiết.

🔹️ Thép chờ đặt sai vị trí

Thép đã được đặt trước nhưng vị trí thực tế sai lệch đáng kể so với vị trí cần liên kết với cấu kiện tiếp theo.

Trong trường hợp này, cần đánh giá mức độ sai lệch và xác định phương án xử lý.

Không nên tự ý uốn, cắt hoặc dịch chuyển thép nếu việc đó có thể ảnh hưởng đến kết cấu.

Khi cần thiết, kỹ sư có thể chỉ định bổ sung thanh thép mới tại vị trí phù hợp bằng phương pháp neo sau vào bê tông.

🔹️Thép chờ bị cắt hoặc hư hỏng

Trong quá trình thi công, cải tạo hoặc tháo dỡ, thép chờ có thể bị cắt bỏ, biến dạng hoặc không còn đáp ứng yêu cầu sử dụng.

Tùy tình trạng thực tế, một giải pháp có thể được xem xét là tạo lại vị trí neo bằng thanh thép mới.

🔹️ Thay đổi thiết kế

Công trình đang thi công nhưng bản vẽ được điều chỉnh.

Ví dụ:

  • bổ sung vách;
  • thay đổi cầu thang;
  • mở rộng sàn;
  • bổ sung dầm;
  • thay đổi vị trí cấu kiện;
  • phát sinh hạng mục mới.

Kết cấu bê tông cũ lúc này có thể không có thép chờ tại vị trí mới.

Cấy thép trở thành một phương án tạo điểm liên kết bổ sung theo thiết kế điều chỉnh.

🔹️ Cải tạo hoặc mở rộng công trình

Một công trình đã đưa vào sử dụng nhiều năm vẫn có thể phát sinh nhu cầu:

  • mở rộng diện tích;
  • nối thêm sàn;
  • xây thêm khu vực;
  • bổ sung cầu thang;
  • cải tạo kết cấu;
  • bổ sung vách;
  • gia cường một số vị trí.

Đây là nhóm ứng dụng điển hình của giải pháp cấy thép vào bê tông cũ để tạo thép chờ cho phần kết cấu thi công mới.

Những trường hợp thường cần khoan cấy bổ sung thép chờ

Những trường hợp thường cần khoan cấy bổ sung thép chờ

3. Cấy thép chờ để liên kết bê tông cũ và kết cấu mới

Một trong những bài toán khó của công trình cải tạo là làm thế nào tạo được vị trí liên kết giữa phần bê tông đã tồn tại và phần kết cấu chuẩn bị xây mới.

Ví dụ một sàn bê tông đã hoàn thành nhưng chủ đầu tư muốn mở rộng thêm diện tích.

Tại mép sàn hiện hữu không có hệ thép chờ cần thiết cho phần sàn mở rộng.

Nếu phương án kết cấu được chấp thuận, các thanh thép mới có thể được neo vào phần bê tông hiện hữu và kéo ra ngoài để kết nối với hệ cốt thép của phần sàn mới.

Tương tự, giải pháp này có thể được áp dụng cho một số trường hợp bổ sung:

  • dầm mới vào cột hoặc vách hiện hữu;
  • sàn mới vào dầm hiện hữu;
  • vách mới vào sàn;
  • cầu thang mới vào dầm hoặc sàn;
  • kết cấu mở rộng vào phần bê tông cũ.

Đây chính là lý do khoan cấy thép chờ được sử dụng nhiều trong các công trình cải tạo và phát sinh kết cấu.

Tuy nhiên, mỗi dạng liên kết có cơ chế chịu lực khác nhau. Không nên sử dụng cùng một chiều sâu neo hoặc một quy cách thi công cho tất cả các vị trí.

Cấy thép chờ để liên kết bê tông cũ và kết cấu mới

Cấy thép chờ để liên kết bê tông cũ và kết cấu mới

4. Cấy thép chờ dầm

Khi phát sinh dầm mới hoặc thiếu thép tại vị trí liên kết dầm, có thể cần tạo các thanh thép chờ neo vào cột, vách hoặc cấu kiện bê tông hiện hữu.

Đối với vị trí này cần đặc biệt chú ý tới:

  • hệ cốt thép đang nằm bên trong cấu kiện;
  • khoảng cách tới mép;
  • khoảng cách giữa các lỗ;
  • đường kính thép;
  • chiều sâu neo;
  • tải trọng liên kết.

Khoan tùy ý có thể va vào cốt thép hiện hữu. Vì vậy, với các vị trí có mật độ cốt thép lớn hoặc liên kết quan trọng, việc xác định vị trí trước khi khoan là cần thiết.

5. Cấy thép chờ sàn

Cấy thép chờ sàn thường phát sinh trong các công trình cải tạo hoặc mở rộng.

Một số tình huống thường gặp gồm:

  • mở rộng sàn;
  • nối thêm phần sàn;
  • bổ sung ban công;
  • cải tạo ô sàn;
  • liên kết sàn mới với dầm cũ;
  • bổ sung kết cấu sau khi phần bê tông hiện hữu đã hoàn thiện.

Các thanh thép được neo vào kết cấu cũ sau đó được kết nối với hệ cốt thép của phần sàn thi công mới theo phương án thiết kế.

Vị trí, số lượng, khoảng cách và chiều sâu của thanh neo cần được xác định theo yêu cầu kỹ thuật của từng công trình.

6. Cấy thép chờ cột và vách

Trường hợp bổ sung cột hoặc vách mới có thể yêu cầu tạo thép chờ từ phần bê tông hiện hữu.

Ví dụ công trình cần bổ sung một vách bê tông trên sàn đã hoàn thiện. Nếu tại vị trí đó không có thép chờ được đặt sẵn, phương án thiết kế có thể yêu cầu tạo hệ thanh neo mới.

Tương tự với cột, việc bổ sung thép chờ phải được xem xét như một vấn đề kết cấu, không phải chỉ là một thao tác thi công.

Các liên kết này cần được kiểm soát về vị trí, chiều sâu neo và khoảng cách theo thiết kế.

7. Cấy thép chờ cầu thang

Cải tạo cầu thang là một tình huống thường phát sinh ở nhà dân, tòa nhà và công trình thay đổi công năng.

Khi vị trí cầu thang mới không trùng với thiết kế ban đầu, các điểm liên kết với dầm, sàn hoặc vách hiện hữu có thể chưa có thép chờ.

Khi đó, theo phương án kết cấu, có thể tạo các vị trí cấy thép chờ cầu thang để kết nối hệ cốt thép mới với phần bê tông hiện hữu.

8. Cấy thép chờ khi cải tạo và mở rộng công trình

Khác với công trình xây mới, công trình cải tạo thường phải xử lý một kết cấu đã tồn tại.

Không thể đơn giản đặt thép chờ từ trước vì bê tông đã được đổ từ nhiều tháng hoặc nhiều năm trước.

Vì vậy, trước khi thi công cần đánh giá hiện trạng và xác định:

Phần nào được giữ lại?

Phần nào được xây mới?

Vị trí nào cần liên kết?

Liên kết đó chịu tải như thế nào?

Có đủ không gian để tạo chiều sâu neo yêu cầu hay không?

Từ đó mới lựa chọn phương án bổ sung thép phù hợp.

Đây cũng là lý do công trình cải tạo không nên chỉ báo giá dựa trên số lượng lỗ. Điều kiện thực tế của từng vị trí có thể ảnh hưởng đáng kể đến phương án và thời gian thi công.

>>Xem thêm: Súng bơm keo Minh Anh cung cấp

9. Cách xác định đường kính và chiều sâu thép chờ

Đường kính thép bổ sung trước hết phải theo yêu cầu của thiết kế.

Các kích thước thường gặp trong thực tế gồm:

D10 – D12 – D14 – D16 – D18 – D20 – D22 – D25 – D28 – D32.

Tuy nhiên:

Thép càng lớn không đồng nghĩa chỉ cần khoan lỗ lớn hơn là đủ.

Khi thay đổi đường kính thanh, nhiều thông số của liên kết cũng thay đổi.

Chiều sâu neo của thép chờ phụ thuộc vào các yếu tố như:

  • đường kính thanh thép;
  • cường độ bê tông;
  • tình trạng bê tông;
  • hệ hóa chất neo;
  • tải trọng thiết kế;
  • khoảng cách mép;
  • khoảng cách giữa các thanh;
  • điều kiện lỗ khoan;
  • nhiệt độ;
  • hướng dẫn và tài liệu kỹ thuật của hệ neo.

Do đó, Minh Anh không khuyến nghị sử dụng một bảng chiều sâu cố định cho mọi loại keo và mọi công trình.

Nếu hồ sơ thiết kế đã quy định chiều sâu neo thì thi công theo thông số được phê duyệt.

Nếu chưa có thông số, cần xác định dựa trên yêu cầu của công trình và hệ neo được lựa chọn.

10. Có cần kiểm tra cốt thép trước khi khoan không?

Đây là vấn đề đặc biệt đáng chú ý khi tạo thép chờ trên dầm, cột hoặc các cấu kiện có mật độ cốt thép cao.

Nếu mũi khoan gặp thanh thép hiện hữu, không nên tùy ý cắt thanh để tiếp tục khoan.

Tùy vị trí và mức độ quan trọng của cấu kiện, có thể cần xác định lại vị trí lỗ hoặc sử dụng thiết bị dò cốt thép trước khi thi công.

Việc này giúp hạn chế:

  • khoan trúng thép chủ;
  • ảnh hưởng kết cấu hiện hữu;
  • phải bỏ lỗ khoan;
  • thay đổi vị trí neo ngoài dự kiến.

Đối với công trình có yêu cầu kỹ thuật cao, khảo sát vị trí trước khi khoan giúp giảm đáng kể rủi ro thi công.

11. Vật tư sử dụng trong khoan cấy thép chờ

🔹️ Keo hóa chất chuyên dụng

  • HM500 – phổ biến trong thi công tại Việt Nam.

  • Hilti HIT-RE 500, Fischer FIS EM Plus, Ramset – thương hiệu nhập khẩu.

🔹️ Mũi khoan và máy khoan

  • Máy khoan SDS Max, mũi khoan chuyên dụng đường kính từ Ø10 – Ø40.

🔹️ Dụng cụ bơm keo

  • Súng bơm thủ công hoặc bơm hơi.

🔹️ Thanh thép, bulong, thanh ren

  • Đạt tiêu chuẩn cường độ 4.6, 5.6, 8.8 hoặc thép CB400-V, CB500-V.

Vật tư sử dụng trong Thi công Khoan cấy thép khoan cấy bulong

>>>Xem thêm các loại keo cấy thép Minh Anh cung cấp

12. Quy Trình Thi Công Khoan cấy thép chờ Chuẩn Kỹ Thuật

🔹 Bước 1: Khảo sát & xác định vị trí cấy thép

  • Kiểm tra kết cấu hiện tại

  • Đánh dấu vị trí cấy thép chính xác

🔹 Bước 2: Khoan lỗ đúng kích thước

  • Sử dụng máy khoan bê tông chuyên dụng

  • Độ sâu và đường kính lỗ phải phù hợp với đường kính thanh thép

🔹 Bước 3: Làm sạch lỗ khoan

  • Dùng máy hút bụi công nghiệp, chổi cọ để làm sạch bụi bẩn

  • Đây là bước quan trọng để keo bám dính tốt

🔹 Bước 4: Bơm keo cấy thép

  • Sử dụng keo chuyên dụng (Hilti, Ramset, Fischer,…)

  • Bơm lượng keo vừa đủ để phủ kín thanh thép

🔹 Bước 5: Cấy thanh thép vào lỗ khoan

  • Đưa thanh thép đã được vệ sinh sạch sẽ vào lỗ đã bơm keo

  • Cố định thanh thép không bị xê dịch trong thời gian keo đông kết

🔹 Bước 6: Kiểm tra & nghiệm thu

  • Kiểm tra lực kéo dính (nếu cần)

  • Đảm bảo thanh thép không bị bong tróc, lỏng lẻo

XEM THÊM : KHOAN CẤY BU LÔNG

13. Những lỗi thường gặp khi bổ sung thép chờ

Khoan sai vị trí

Nếu lỗ sai đáng kể so với thiết kế, thanh thép sau khi cấy có thể không nằm đúng vị trí cần liên kết.

Vì vậy cần kiểm tra vị trí trước khi khoan hàng loạt.

Không đủ chiều sâu neo

Tự ý giảm chiều sâu để tiết kiệm thời gian hoặc hóa chất có thể làm thay đổi khả năng làm việc của liên kết.

Không nên thay đổi thông số đã được thiết kế hoặc phê duyệt.

Không vệ sinh lỗ đúng yêu cầu

Bụi khoan còn lại có thể ảnh hưởng đến sự làm việc của một số hệ neo.

Đây là lỗi thi công cần được kiểm soát chặt.

Bơm thiếu hóa chất

Nếu lượng hóa chất không đủ để lấp đầy vùng neo theo yêu cầu, chất lượng liên kết có thể bị ảnh hưởng.

Không kiểm soát thời gian thao tác

Mỗi sản phẩm có giới hạn thời gian thao tác phụ thuộc điều kiện nhiệt độ.

Nếu keo đã vượt quá thời gian cho phép mà vẫn tiếp tục điều chỉnh thanh, liên kết có thể không được lắp đặt đúng hướng dẫn.

Tác dụng tải quá sớm

Thanh vừa cấy xong không có nghĩa là đã sẵn sàng chịu tải.

Cần chờ đủ thời gian đóng rắn quy định.

Khoan trúng cốt thép rồi tự ý cắt

Đây là lỗi đặc biệt cần tránh.

Không nên tự ý cắt thép hiện hữu để tạo đường cho lỗ khoan nếu chưa được đánh giá và chấp thuận về kết cấu.

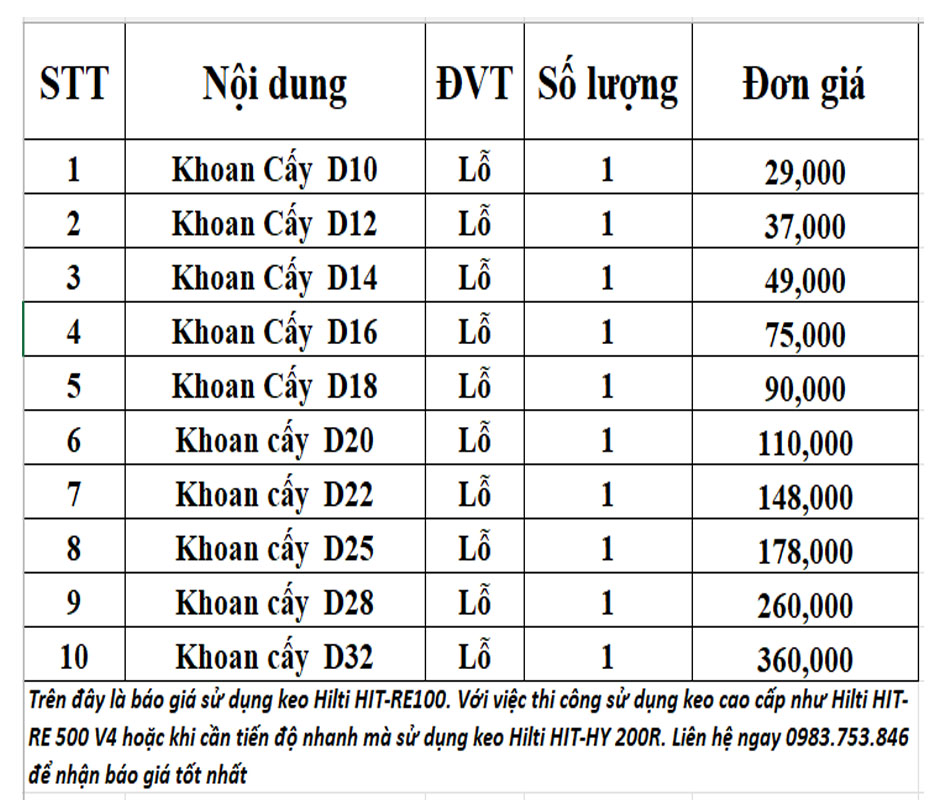

14. Chi phí cấy bổ sung thép chờ phụ thuộc vào yếu tố nào?

Không nên xác định chi phí chỉ bằng một câu:

“Một lỗ cấy thép giá bao nhiêu?”

Hai công trình cùng cấy thép D16 nhưng chi phí thực tế có thể khác nhau đáng kể.

Các yếu tố ảnh hưởng gồm:

  • đường kính thanh thép;
  • số lượng vị trí;
  • chiều sâu neo;
  • loại bê tông;
  • loại hóa chất;
  • hướng khoan;
  • vị trí thi công;
  • chiều cao làm việc;
  • khả năng tiếp cận;
  • mật độ cốt thép hiện hữu;
  • yêu cầu tiến độ;
  • yêu cầu thử nghiệm và nghiệm thu.

Công trình có khối lượng lớn, vị trí tập trung và mặt bằng thuận lợi thường có điều kiện tổ chức thi công khác với công trình chỉ có vài lỗ nằm rải rác ở các vị trí khó tiếp cận.

Thông tin nên gửi khi cần dự toán

Để nhận tư vấn sát thực tế hơn, khách hàng nên gửi:

1. Đường kính thép: D10, D12, D16, D20…

2. Số lượng: số thanh hoặc số lỗ dự kiến.

3. Chiều sâu: nếu bản vẽ đã quy định.

4. Vị trí: dầm, sàn, cột, vách, cầu thang…

5. Địa điểm công trình.

6. Hình ảnh hiện trạng.

7. Bản vẽ hoặc yêu cầu kỹ thuật nếu có.

Minh Anh có thể dựa trên những thông tin này để xác định phạm vi vật tư và thi công phù hợp hơn.

15. Minh Anh nhận xử lý những hạng mục thép chờ nào?

Minh Anh nhận tư vấn vật tư và thi công cho các tình huống như:

  • thiếu thép chờ sau khi đổ bê tông;
  • bổ sung thép chờ dầm;
  • bổ sung thép chờ sàn;
  • cấy thép chờ cột;
  • cấy thép chờ vách;
  • cấy thép chờ cầu thang;
  • tạo thép chờ cho phần mở rộng;
  • liên kết kết cấu mới với bê tông hiện hữu;
  • bổ sung thanh thép theo thiết kế điều chỉnh;
  • các vị trí neo sau khác theo yêu cầu kỹ thuật.

Đối với những hạng mục cần đánh giá kết cấu, phương án thi công phải căn cứ vào hồ sơ thiết kế hoặc chỉ dẫn của kỹ sư có thẩm quyền.

Hotline: 0983.753.846 tư vấn nhanh

16. Liên hệ với chúng tôi để được tư vấn dịch vụ Khoan cấy thép chờ

Chúng tôi chuyên nhận Thi công khoan cấy thép, khoan cấy bu lông chuyên nghiệp cho công trình dân dụng và công nghiệp:

✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe

Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất, bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông, súng bơm keo, hoá chất cấy thép chính hãng,… đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.

📌 Thông tin liên hệ:

  • Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
  • 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
  • 📞 Hotline/Zalo: 0983753846
  • 🌐 Website: khoancaythep.com.vn

Minh Anh – Đồng hành cùng công trình bền vững của bạn!

Tag: khoan cấy thép, khoan cấy bulong, thi công khoan cấy bulong, báo giá khoan cấy bulong, khoan cấy ramset, khoan cấy hilti, quy trinhg thi công khoan cấy bulong, dướng dẫn sử dụng súng bơm keo ramset, Khoan cấy thép Minh Anh, Dịch vụ khoan cấy bulong tại Hà Nội, Khoan cấy bulong hóa chất, Keo khoan cấy thép HM500, Khoan cấy bulong công trình dân dụng, Khoan cấy bulong nhà xưởng, Khoan cấy thép cầu đường

0
    0
    GIỎ HÀNG
    Giỏ hàng trốngTrở lại cửa hàng
