KEO CẤY THÉP BAO LÂU THÌ KHÔ ? BẢNG THỜI GIAN ĐÓNG RẮN THAM KHẢO

Keo cấy thép bao lâu thì khô? Bảng thời gian đóng rắn chi tiết 2026

Keo cấy thép bao lâu thì khô là câu hỏi rất quan trọng khi thi công khoan cấy thép, bulong hóa chất, thanh ren và thép chờ.

Câu trả lời không phải lúc nào cũng là 2 giờ, 6 giờ hay 24 giờ.

Mỗi loại keo có thời gian làm việc và đóng rắn khác nhau. Nhiệt độ bê tông cũng ảnh hưởng rất lớn đến thời gian này.

Ví dụ, Ramset Reo 502 XTREM có loading time khoảng 7 giờ tại 20°C trong bê tông khô. Trong điều kiện flooded, hãng công bố khoảng 14 giờ.

Trong khi đó, Hilti HIT-RE 10 có thể cần 24 giờ ở nhiệt độ nền trên 20°C đến 30°C. Ở nhiệt độ thấp hơn, thời gian có thể tăng lên 36, 48 hoặc 72 giờ.

Vì vậy, muốn biết chính xác keo cấy thép bao lâu thì khô, cần xác định ít nhất ba yếu tố:

  • loại keo đang sử dụng;
  • nhiệt độ vật liệu nền;
  • tình trạng lỗ khoan khô, ẩm hay có nước.

Bài viết này phân tích 7 dòng keo phổ biến: Ramset G5 Pro, Ramset Reo 502 XTREM, Hilti HIT-RE 500 V4, Hilti HIT-RE 100, Hilti HIT-RE 10, fischer FIS EM Plus 390 S và HM500.

Lưu ý kỹ thuật quan trọng: Trong ngành neo hóa chất, “khô” là cách người dùng thường tìm kiếm. Từ ngữ kỹ thuật, nên dùng đóng rắn (curing)thời gian cho phép chịu tải (loading time). Keo cứng bề mặt chưa đồng nghĩa neo đã đủ điều kiện chịu tải.

1. Keo cấy thép bao lâu thì khô?

Nếu chỉ cần câu trả lời nhanh: keo cấy thép có thể cần từ vài giờ đến vài ngày để đóng rắn, tùy sản phẩm và nhiệt độ.

Không có một con số chung áp dụng cho tất cả các loại keo.

Đặc biệt, nhiệt độ bê tông càng thấp thì nhiều hệ epoxy càng cần nhiều thời gian để đóng rắn.

Ở nhiệt độ cao hơn, phản ứng thường diễn ra nhanh hơn.

Đây là nguyên nhân hai công trình cùng sử dụng một loại keo nhưng thời gian chờ có thể khác nhau.

1.1. “Keo khô” và “keo đủ thời gian chịu tải” không hoàn toàn giống nhau

Trong thực tế, thợ thi công thường dùng từ “keo khô”.

Tuy nhiên, tài liệu kỹ thuật của các hãng thường sử dụng các thuật ngữ như:

Working time / Twork: thời gian có thể thao tác với keo.

Curing time / Tcure: thời gian đóng rắn theo yêu cầu.

Loading time / Tload: thời gian tối thiểu trước khi neo được phép chịu tải theo điều kiện được quy định.

Do đó, không nên sờ phần keo thừa thấy cứng rồi lập tức cho kết cấu chịu tải.

2. Bảng nhanh: keo cấy thép bao lâu thì khô?

Bảng sau giúp kỹ thuật hiện trường tham khảo nhanh. Các giá trị không được dùng thay thế catalogue, ETA hoặc IFU của đúng sản phẩm.

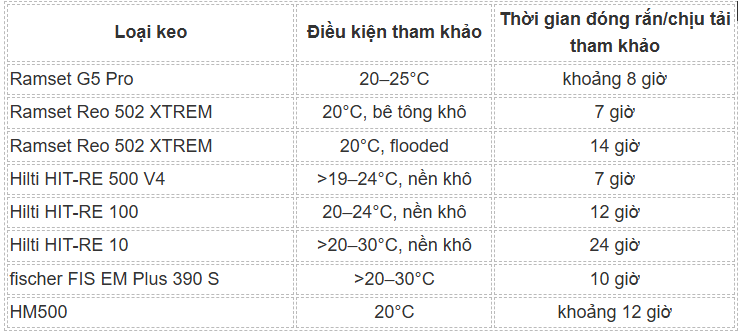

Bảng tra nhanh keo cấy thép bao lâu thì khô

Bảng tra nhanh keo cấy thép bao lâu thì khô

Các thông số trên cho thấy không thể trả lời keo cấy thép bao lâu thì khô bằng một con số duy nhất.

Xem thêm dịch vụ thi công khoan cấy thép bulong

3. Những yếu tố quyết định keo cấy thép bao lâu thì khô

3.1. Loại hóa chất

Đây là yếu tố đầu tiên.

Mỗi hệ keo sử dụng công thức khác nhau. Ngay cả các sản phẩm cùng hãng cũng không có thời gian curing giống nhau.

Không được lấy thời gian của Hilti RE500 V4 áp cho RE10.

Tương tự, không nên lấy thời gian Ramset G5 Pro áp sang Ramset XTREM.

3.2. Nhiệt độ vật liệu nền

Đây là yếu tố đặc biệt quan trọng.

Nhiệt độ thấp thường khiến phản ứng đóng rắn của epoxy diễn ra chậm.

Ví dụ với Hilti HIT-RE 500 V4, tài liệu Hilti cho thấy curing time của nền khô thay đổi từ 168 giờ ở -5 đến -1°C xuống còn khoảng 4 giờ khi nhiệt độ nền trên 39°C đến 40°C.

Chênh lệch là rất lớn.

Do đó, tại công trường nên quan tâm đến nhiệt độ vật liệu nền, không chỉ nhìn nhiệt độ trên ứng dụng thời tiết.

3.3. Lỗ khoan khô hay ướt

Tình trạng lỗ khoan cũng ảnh hưởng tới thời gian chờ của nhiều hệ.

Hilti quy định trong tài liệu HIT-RE 500 V4 rằng dữ liệu curing được nêu áp dụng cho vật liệu nền khô. Với nền ướt, curing time phải tăng theo hướng dẫn của hãng.

Ramset XTREM cũng cho thấy khác biệt rất rõ.

Ở 20°C, loading time được hãng công bố là:

  • 7 giờ: bê tông khô;
  • 14 giờ: điều kiện flooded.

4. Keo Ramset G5 Pro bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

Ramset Epcon G5 Pro là hệ hóa chất được sử dụng cho neo và cấy cốt thép.

Theo ETA của hệ Ramset, thời gian T Load thay đổi theo nhiệt độ vật liệu nền.

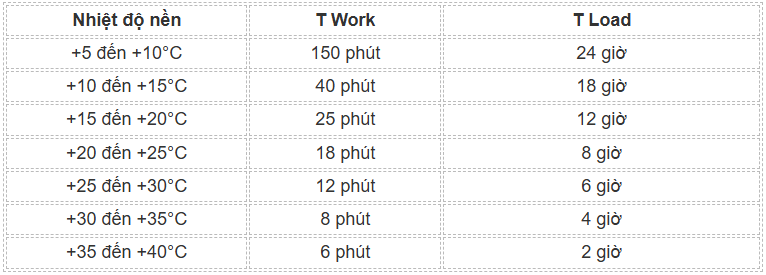

Keo Ramset G5 Pro bao lâu thì khô?

Keo Ramset G5 Pro bao lâu thì khô?

Ramset cũng yêu cầu cartridge đạt điều kiện nhiệt độ quy định khi thi công.

4.1. Ramset G5 Pro ở Việt Nam nên chờ bao lâu?

Không nên mặc định “trời nóng nên vài giờ là được”.

Nếu nhiệt độ vật liệu nền nằm trong khoảng 20–25°C, bảng ETA nêu T Load là 8 giờ.

Nếu nền chỉ khoảng 15–20°C, con số tăng lên 12 giờ.

Vì vậy, cần đo hoặc xác định nhiệt độ nền trước khi quyết định thời điểm chịu tải.

Xem thêm các loại keo hoá chất cấy thép bulong

5. Keo Ramset XTREM bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

Với ChemSet Reo 502 XTREM, Ramset hiện công bố trực tiếp:

  • working time tại 20°C: 22 phút;
  • loading time tại 20°C, bê tông khô: 7 giờ;
  • loading time tại 20°C, flooded: 14 giờ;
  • nhiệt độ nền tối thiểu: 5°C.

Đây là ví dụ điển hình cho việc tình trạng lỗ khoan ảnh hưởng tới câu trả lời keo cấy thép bao lâu thì khô.

5.1. Có thể chịu tải sau 2–3 giờ không?

Không nên suy luận như vậy nếu điều kiện thi công yêu cầu thời gian dài hơn.

Keo có thể đã đặc hoặc cứng ở phần nhìn thấy. Tuy nhiên, điều đó không chứng minh toàn bộ vùng neo đã đạt thời gian loading.

Ramset cũng yêu cầu không tác động lên neo trước khi thời gian curing/loading phù hợp đã kết thúc.

6. Keo Hilti HIT-RE 500 V4 bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

HIT-RE 500 V4 là hệ epoxy hiệu suất cao của Hilti.

Đây cũng là sản phẩm cho thấy rõ tác động của nhiệt độ tới thời gian curing.

Theo tài liệu kỹ thuật Hilti cập nhật tháng 2/2026:

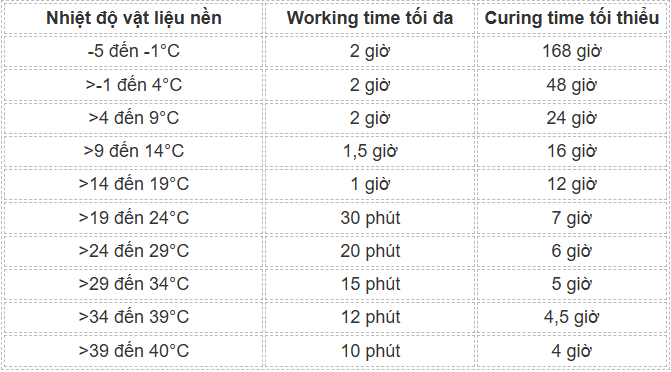

Keo Hilti HIT-RE 500 V4 bao lâu thì khô?

Keo Hilti HIT-RE 500 V4 bao lâu thì khô?

Các giá trị này áp dụng cho nền khô theo tài liệu được tra cứu. Trong nền ướt, Hilti yêu cầu tăng thời gian curing theo hướng dẫn.

6.1. Vì sao RE500 V4 có lúc 7 giờ, có lúc 24 giờ?

Vì nhiệt độ khác nhau.

Ở trên 19°C đến 24°C, minimum curing time là 7 giờ.

Nhưng khi nền chỉ trên 4°C đến 9°C, thời gian tăng lên 24 giờ.

Đây là lý do không nên ghi một con số cố định lên bảng hướng dẫn thi công cho mọi mùa và mọi công trường.

Xem thêm các loại mũi khoan bê tông dùng trong khoan cấy

7. Keo Hilti HIT-RE 100 bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

Hilti HIT-RE 100 cũng là hệ epoxy dùng cho neo và kết nối cốt thép.

Tài liệu ETA cho thấy thời gian curing thay đổi đáng kể theo nhiệt độ.

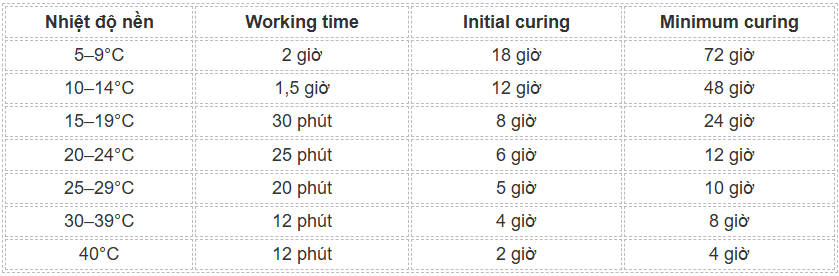

Keo Hilti HIT-RE 100 bao lâu thì khô?

Keo Hilti HIT-RE 100 bao lâu thì khô?

Dữ liệu trên áp dụng cho nền khô. Tài liệu ETA cũng quy định curing time tăng trong nền ướt.

7.1. Initial curing có phải đã được chịu tải?

Không nên hiểu như vậy.

Hilti tách riêng initial curing timeminimum curing time.

Đây chính là lý do người thi công cần đọc đúng cột thông số thay vì chỉ hỏi “keo đã cứng chưa”.

8. Keo Hilti HIT-RE 10 bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

HIT-RE 10 có thời gian curing tương đối dài ở nhiệt độ thấp.

Theo tài liệu kỹ thuật Hilti:

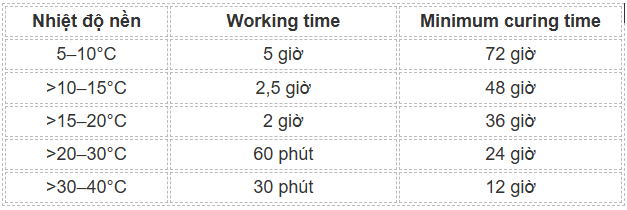

Keo Hilti HIT-RE 10 bao lâu thì khô?

Keo Hilti HIT-RE 10 bao lâu thì khô?

Với nền bão hòa nước, tài liệu yêu cầu thời gian curing tăng gấp đôi so với bảng nền khô.

Như vậy, câu hỏi keo cấy thép bao lâu thì khô với RE10 có thể có đáp án từ 12 giờ đến 72 giờ hoặc lâu hơn tùy điều kiện.

Xem thêm  các loại súng bơm keo dùng trong koan cấy

9. Keo fischer FIS EM Plus 390 S bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

Tên sản phẩm nên được ghi chính xác là fischer FIS EM Plus 390 S.

Không nên chỉ ghi “fischer 390”, vì dung tích cartridge không phải tên kỹ thuật của hệ keo.

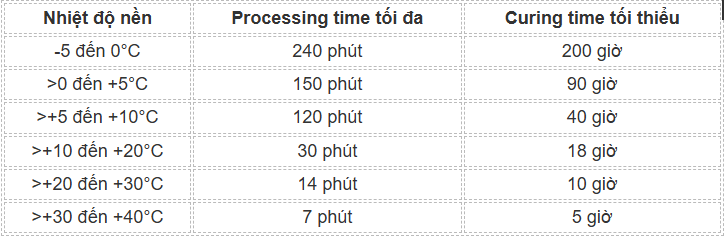

Catalogue Structural Strengthening của fischer cung cấp bảng curing cho FIS EM Plus:

Đáng chú ý, fischer ghi rõ: trong bê tông ướt hoặc lỗ chứa nước, curing time phải tăng gấp đôi.

9.1. fischer FIS EM Plus 390 S tại 20–30°C cần bao lâu?

Trong dải trên 20°C đến 30°C, catalogue nêu minimum curing time khoảng 10 giờ.

Nếu điều kiện thuộc trường hợp bê tông ướt hoặc lỗ có nước theo hướng dẫn của hệ, thời gian phải được điều chỉnh theo yêu cầu của hãng.

10. Keo HM500 bao lâu thì khô? (Keo cấy thép bao lâu thì khô)

Với HM500, cần lưu ý thị trường có thể xuất hiện sản phẩm mang tên tương tự từ nhiều nguồn.

Vì vậy, công trình phải đối chiếu đúng TDS của cartridge thực tế.

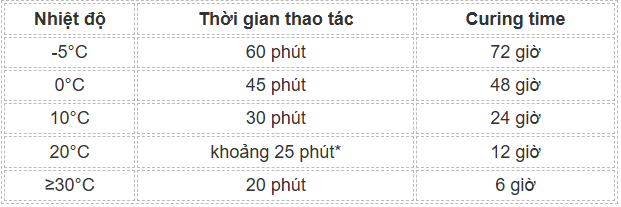

Tài liệu kỹ thuật HM-500 mà chúng tôi tra cứu công bố:

Dữ liệu công bố cho thấy curing time ở 20°C khoảng 12 giờ, trong khi ở -5°C có thể lên tới 72 giờ.

*Một số phiên bản tài liệu HM500 được lưu hành có khác biệt nhỏ về operable time. Vì vậy, TDS đi kèm đúng lô sản phẩm phải được ưu tiên.

11. Vì sao trời lạnh keo cấy thép lâu khô? Keo cấy thép bao lâu thì khô

Keo hai thành phần đóng rắn nhờ phản ứng hóa học giữa các thành phần.

Nhiệt độ thấp làm quá trình này chậm lại ở nhiều hệ epoxy.

Các bảng của Hilti và fischer thể hiện rất rõ xu hướng đó.

Ví dụ, fischer FIS EM Plus cần khoảng 5 giờ ở dải trên 30–40°C nhưng có thể cần 40 giờ ở trên 5–10°C.

Vì vậy, keo lâu đông trong thời tiết lạnh chưa chắc là keo hỏng.

Trước tiên phải kiểm tra bảng curing của đúng sản phẩm.

Thí nghiệm nghiệm thu khoan cấy thép bulong

12. Có nên dùng máy sấy hoặc đèn khò để keo khô nhanh? Keo cấy thép bao lâu thì khô

Không nên tự ý làm nóng lỗ neo bằng đèn khò.

Việc gia nhiệt cục bộ không phải phương pháp thay thế curing time do hãng quy định.

Nhiệt độ phải nằm trong phạm vi cho phép của hệ neo.

Ngoài ra, nhiệt độ nền cần được đánh giá theo điều kiện thực tế.

Cách an toàn là thi công đúng IFU và chờ đủ curing/loading time.

13. Keo đã cứng bề mặt có được lắp kết cấu ngay không? (Keo cấy thép bao lâu thì khô)

Không thể kết luận chỉ bằng quan sát bề mặt.

Phần keo dư ở miệng lỗ có thể tạo cảm giác đã cứng.

Nhưng điều cần kiểm soát là thời gian đóng rắn của toàn bộ hệ neo trong vật liệu nền.

Do đó, cần ghi lại:

  • giờ bơm keo;
  • giờ cấy thanh;
  • nhiệt độ nền;
  • loại keo;
  • cartridge hoặc batch;
  • thời điểm được phép chịu tải.

Cách này đặc biệt cần thiết khi thi công số lượng lớn.

14. Sau khi bơm keo bao lâu được siết bulong? Keo cấy thép bao lâu thì khôKeo cấy thép bao lâu thì khô)

Câu trả lời phụ thuộc vào minimum curing/loading time của hệ.

Không nên siết tải ngay khi thanh ren đã đứng yên.

Ví dụ, với Ramset XTREM ở 20°C và bê tông khô, loading time hãng công bố là 7 giờ.

Với Hilti HIT-RE 500 V4 ở trên 19–24°C và nền khô, minimum curing time là khoảng 7 giờ.

Do đó, người thi công phải xác định đúng thời điểm hoàn thành từng khu vực.

15. Sau khi cấy thép có được xoay hoặc chỉnh thanh không? Keo cấy thép bao lâu thì khô

Chỉ được điều chỉnh trong working time mà hệ sản phẩm cho phép.

Sau đó, không nên tiếp tục xoay, rung hoặc kéo thanh.

Ramset cũng hướng dẫn để neo đóng rắn và không làm xáo trộn neo cho đến khi thời gian curing/loading phù hợp đã trôi qua.

Việc tác động lên thanh trong quá trình curing có thể ảnh hưởng tới liên kết.

Keo cấy thép không đông – Nguyên nhân

16. Cách xác định chính xác keo cấy thép bao lâu thì khô tại công trường

Để tránh đoán theo kinh nghiệm, nên thực hiện theo quy trình:

Bước 1: Xác định chính xác hãng và mã keo.

Bước 2: Kiểm tra hạn sử dụng và tình trạng cartridge.

Bước 3: Đo nhiệt độ vật liệu nền.

Bước 4: Xác định lỗ khô, ẩm, bão hòa nước hay flooded.

Bước 5: Tra bảng working/curing/loading time của đúng sản phẩm.

Bước 6: Ghi thời điểm cấy thanh.

Bước 7: Không tác động lên neo trong thời gian curing.

Bước 8: Chỉ cho chịu tải sau khi đáp ứng thời gian yêu cầu.

Đây là cách trả lời chính xác nhất cho câu hỏi keo cấy thép bao lâu thì khô.

17. Những sai lầm thường gặp khi chờ keo cấy thép khô – Keo cấy thép bao lâu thì khô

Một số sai lầm cần tránh:

  • mặc định mọi loại keo đều khô sau 2 giờ;
  • lấy nhiệt độ không khí thay cho nhiệt độ vật liệu nền;
  • dùng thời gian RE500 V4 cho RE100 hoặc RE10;
  • thấy keo ngoài miệng lỗ cứng rồi cho chịu tải;
  • không phân biệt working time và curing time;
  • bỏ qua tình trạng lỗ khoan có nước;
  • xoay thanh trong thời gian curing;
  • tự dùng nhiệt để ép keo đóng rắn;
  • không ghi thời gian thi công từng khu vực.

Đặc biệt, không nên sử dụng kinh nghiệm của một hãng để áp cho hãng khác.

18. Keo cấy thép quá thời gian vẫn chưa khô phải làm gì? Keo cấy thép bao lâu thì khô

Nếu đã vượt minimum curing time mà keo vẫn mềm, nhão hoặc không đồng nhất, cần chuyển sang kiểm tra sự cố.

Không nên tiếp tục chịu tải.

Trước tiên hãy kiểm tra:

  1. đúng cartridge hay không;
  2. hạn sử dụng;
  3. nhiệt độ;
  4. static mixer;
  5. súng bơm;
  6. tỷ lệ hai thành phần;
  7. phần keo đầu vòi;
  8. các lỗ sử dụng cùng cartridge.

Website Minh Anh đã có một bài riêng phân tích sâu trường hợp này. Vì vậy bài hiện tại không nên lặp lại toàn bộ phần nguyên nhân và xử lý, nhằm tránh hai URL cạnh tranh cùng search intent.

Internal link nên chèn tại đây: Keo cấy thép không đông – Nguyên nhân và cách xử lý đúng kỹ thuật.

19. Câu hỏi thường gặp về keo cấy thép bao lâu thì khô

Keo cấy thép 2 tiếng có khô không?

Có loại có thể đạt thời gian yêu cầu nhanh trong điều kiện nhiệt độ cao, nhưng nhiều hệ epoxy thì 2 giờ chưa đủ.

Cần tra đúng catalogue.

Keo cấy thép để qua đêm có dùng được chưa?

Không thể mặc định.

Ramset XTREM tại 20°C, nền khô có loading time 7 giờ. Nhưng Hilti HIT-RE 10 ở trên 20–30°C cần 24 giờ theo bảng kỹ thuật được tra cứu.

Keo cấy thép 24 giờ chưa khô có phải keo hỏng?

Chưa chắc.

Ở nhiệt độ thấp, một số hệ cần hơn 24 giờ.

fischer FIS EM Plus có thể cần 40 giờ ở trên 5–10°C và lâu hơn nữa ở nhiệt độ thấp hơn.

Keo cấy thép trời nóng có nhanh khô hơn không?

Thông thường, bảng curing của các hệ epoxy cho thấy nhiệt độ nền cao hơn làm thời gian đóng rắn ngắn hơn trong phạm vi cho phép.

Tuy nhiên, working time cũng giảm.

Điều đó có nghĩa đội thi công phải thao tác nhanh hơn.

Lỗ khoan có nước keo có lâu khô hơn không?

Có thể.

Ramset XTREM tại 20°C có loading time 7 giờ trong bê tông khô và 14 giờ ở điều kiện flooded.

fischer cũng yêu cầu tăng thời gian curing cho FIS EM Plus trong bê tông ướt hoặc lỗ chứa nước theo catalogue.

Keo cứng rồi có được thử kéo ngay không?

Chỉ nên thử tải khi đã đáp ứng điều kiện curing/loading của hệ và quy trình thử nghiệm áp dụng.

“Cứng khi sờ” không phải tiêu chí kỹ thuật để xác định khả năng chịu tải.

20. Kết luận Keo cấy thép bao lâu thì khô?

Không có một đáp án duy nhất cho câu hỏi keo cấy thép bao lâu thì khô.

Ở điều kiện khoảng 20–30°C, các sản phẩm được phân tích trong bài có thể cần thời gian rất khác nhau.

Ramset Reo 502 XTREM công bố loading time 7 giờ tại 20°C trong bê tông khô. Hilti HIT-RE 500 V4 cần khoảng 7 giờ ở trên 19–24°C đối với nền khô. Hilti HIT-RE 100 cần khoảng 12 giờ ở 20–24°C. Hilti HIT-RE 10 cần khoảng 24 giờ ở trên 20–30°C. fischer FIS EM Plus cần khoảng 10 giờ ở trên 20–30°C. HM500 trong tài liệu được tra cứu có curing time khoảng 12 giờ ở 20°C.

Điểm quan trọng nhất là không xác định thời gian chờ bằng cảm giác.

Cần dựa trên:

đúng mã keo → đúng nhiệt độ nền → đúng điều kiện lỗ → đúng curing time → đủ thời gian mới chịu tải.

Với công trình kết cấu, thời gian trong catalogue, ETA và IFU của đúng sản phẩm phải được ưu tiên hơn kinh nghiệm thi công.

21. Thông tin liên hệ Minh Anh để nhận tư vấn về Keo cấy thép bao lâu thì khô

Chúng tôi chuyên nhận Thi công khoan cấy bu lông, khoan cấy thép chuyên nghiệp cho công trình dân dụng và công nghiệp:

✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe

Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất. Bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông. Súng bơm keo, hoá chất cấy thép chính hãng… Đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.

📌 Thông tin liên hệ:

  • Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
  • 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
  • 📞 Hotline/Zalo: 0983753846
  • 🌐 Website: khoancaythep.com.vn

Minh Anh – Đồng hành cùng công trình bền vững của bạn!

Tag: keo cấy thép bao lâu thì khô, keo cấy thép bao lâu đông, thời gian đông keo cấy thép, thời gian khô keo cấy thép, curing time keo cấy thép, Ramset G5 Pro bao lâu khô, Ramset XTREM bao lâu khô, Hilti RE500 V4 bao lâu khô, Hilti RE100 bao lâu khô, Hilti RE10 bao lâu khô, fischer FIS EM Plus 390 S, HM500 bao lâu khô, thời gian chịu tải keo cấy thép, khoan cấy thép, khoan cấy bulong

0
    0
    GIỎ HÀNG
    Giỏ hàng trốngTrở lại cửa hàng
