Thí nghiệm nghiệm thu khoan cấy thép bulong: Quy trình, hồ sơ và tiêu chí đạt
Thí nghiệm nghiệm thu khoan cấy thép bulong là bước kiểm soát rất quan trọng. Công việc này giúp xác nhận chất lượng thi công. Nó cũng tạo căn cứ cho tư vấn giám sát, nhà thầu và chủ đầu tư ký hồ sơ nghiệm thu.
Khoan cấy thép và bulong là giải pháp liên kết được dùng rất rộng. Phương pháp này phù hợp với công trình cải tạo, mở rộng và lắp dựng kết cấu mới. Nó cũng thường xuất hiện tại nhà xưởng, bệ máy, bản mã chân cột và hệ MEP.
Tuy nhiên, một điểm neo đẹp chưa chắc đã đạt yêu cầu chịu lực. Bề mặt bên ngoài chỉ phản ánh một phần chất lượng. Sai số có thể nằm sâu trong lỗ khoan. Bụi khoan, độ sâu thiếu, keo trộn không đều hoặc thời gian chờ sai đều làm giảm khả năng bám dính.
Bài viết dưới đây tập trung vào khâu kiểm tra và nghiệm thu. Nội dung không lặp lại bài hướng dẫn thi công thông thường. Trọng tâm gồm kế hoạch thử tải, lựa chọn mẫu, bố trí thiết bị, đánh giá kết quả và xử lý điểm không đạt.
1. Thí nghiệm nghiệm thu khoan cấy thép bulong là gì?
Thí nghiệm nghiệm thu khoan cấy thép bulong là quá trình kiểm tra có hệ thống đối với liên kết neo sau lắp đặt. Quá trình này gồm kiểm tra hồ sơ, vật liệu, kích thước, quy trình thi công và khả năng chịu tải.
Trong thực tế, công tác nghiệm thu thường có hai phần chính:
- Nghiệm thu quá trình thi công.
- Thử tải hoặc kiểm tra xác suất sau thi công.
Nghiệm thu quá trình giúp phát hiện lỗi ngay tại công trường. Thử tải giúp đánh giá phản ứng thực tế của điểm neo. Hai phần này hỗ trợ lẫn nhau. Một phép kéo đạt không thể thay thế toàn bộ việc kiểm soát thi công.
Ngược lại, hồ sơ đẹp cũng không chứng minh được mọi điểm neo đều đạt tải. Vì thế, dự án cần một kế hoạch kiểm soát phù hợp. Kế hoạch phải bám theo bản vẽ và chỉ dẫn kỹ thuật đã phê duyệt.
Đối tượng được kiểm tra
Phạm vi kiểm tra có thể gồm nhiều loại liên kết:
- Thép gân cấy vào bê tông cũ.
- Thanh ren cấy bằng keo hóa chất.
- Bulong hóa chất dùng cho bản mã.
- Neo thiết bị và bệ máy.
- Neo giá đỡ đường ống hoặc máng cáp.
- Neo kết cấu thép vào bê tông.
- Thép chờ bổ sung cho dầm, sàn hoặc cột.
Mỗi loại liên kết có cơ chế truyền lực khác nhau. Vì vậy, tiêu chí thử không nên dùng chung một cách máy móc.

Thí nghiệm nghiệm thu khoan cấy thép bulong là gì?
Dịch vụ thi công khoan cấy thép khoan cấy bulong
2. Vì sao phải thí nghiệm và nghiệm thu điểm neo? Thí nghiệm nghiệm thu khoan cấy thép bulong
Nhiều lỗi khoan cấy nằm sâu trong lỗ. Chúng không thể nhận biết bằng mắt. Bụi khoan, chiều sâu thiếu, keo trộn sai hoặc bê tông yếu đều làm giảm lực bám.
Một quy trình Thí nghiệm nghiệm thu khoan cấy thép bulong tốt giúp:
- Xác nhận đúng keo, thép, thanh ren và cấp bền.
- Kiểm soát vị trí, đường kính lỗ và chiều sâu neo.
- Phát hiện lỗi vệ sinh, bơm keo hoặc đóng rắn.
- Tạo căn cứ ký biên bản nghiệm thu.
- Giảm nguy cơ phải sửa chữa cả lô neo.
CO, CQ và tài liệu kỹ thuật chỉ chứng minh nguồn vật liệu. Chúng không thay thế việc kiểm tra hiện trường. Ngược lại, một điểm kéo đạt cũng không chứng minh mọi điểm đều thi công đúng.
Do đó, nghiệm thu phải kết hợp hồ sơ, kiểm tra quá trình và thử tải phù hợp.
3. Nguyên tắc tiêu chuẩn cần hiểu đúng (Thí nghiệm nghiệm thu khoan cấy thép bulong)
Không có một mức tải chung cho mọi bulong hóa chất. Tỷ lệ lấy mẫu cũng không giống nhau ở mọi dự án. Kết quả phải được đánh giá theo thiết kế và kế hoạch thử đã duyệt.
ASTM E3121/E3121M quy định phương pháp thử hiện trường cho neo trong bê tông hoặc khối xây. Phạm vi gồm thử kéo, thử cắt, thử phá hủy và tải kiểm chứng. Kết quả tải kiểm chứng không được dùng để tự tạo giá trị thiết kế mới. 8/E488M là khung thử cường độ neo trong cấu kiện bê tông. ACI 355.4 tập trung vào chương trình đánh giá hệ neo hóa chất lắp sau. Hai tài liệu này không phải căn cứ để tự chọn tải nghiệm thu tại công trường. u tiên nên là:
- Bản vẽ đã phê duyệt.
- Chỉ dẫn kỹ thuật của dự án.
- Tài liệu phê duyệt hệ neo.
- Hướng dẫn của nhà sản xuất.
- Kế hoạch kiểm tra và thí nghiệm.
- Ý kiến của kỹ sư phụ trách.
Không nên lấy một bảng tải trên mạng làm căn cứ duy nhất.
4. Phân biệt thử tải kiểm chứng và thử phá hủy (Thí nghiệm nghiệm thu khoan cấy thép bulong)
Đây là nội dung dễ bị nhầm trong Thí nghiệm nghiệm thu khoan cấy thép bulong.
Thử tải kiểm chứng
Proof load test dùng để kiểm tra việc lắp đặt. Tải được nâng đến mức đã duyệt rồi giữ trong thời gian quy định. Điểm neo không bị kéo đến phá hủy.
Phép thử phù hợp với neo tiếp tục sử dụng. Tuy nhiên, tải mục tiêu phải do kỹ sư xác định.
Thử phá hủy
Thử phá hủy nhằm xác định tải cực hạn hoặc dạng phá hoại. Mẫu thử thường không được dùng lại.
Các dạng phá hoại thường gặp gồm:
- Đứt thép hoặc thanh ren.
- Tuột liên kết keo và thanh neo.
- Tuột liên kết keo và bê tông.
- Vỡ côn hoặc tách mép bê tông.
- Phá hoại hỗn hợp.
Thử kéo và thử cắt
Thử kéo tạo lực theo trục neo. Đây là phép pull-out test phổ biến. Thử cắt tạo lực ngang và cần bộ gá riêng.
Không được dùng kết quả thử kéo để kết luận trực tiếp về sức chịu cắt. Hai trạng thái có cơ chế làm việc khác nhau.
Kiểm tra mô men siết có thay pull-out test không?
Không. Mô men siết phụ thuộc ren và ma sát. Nó không đo trực tiếp sức chịu kéo của liên kết hóa chất.
5. Khi nào nên thực hiện Thí nghiệm nghiệm thu khoan cấy thép bulong ?
Không phải mọi điểm neo đều phải kéo thử. Tuy nhiên, các trường hợp sau cần được kiểm soát chặt:
♦ Hồ sơ dự án yêu cầu
Nhà thầu phải tuân theo chỉ dẫn kỹ thuật. Tỷ lệ mẫu và tải thử phải đúng văn bản đã duyệt.
♦ Neo chịu lực quan trọng
Ví dụ gồm bản mã chân cột, bệ máy và liên kết dầm thép. Hậu quả khi neo hỏng thường lớn.
♦ Bê tông nền không đồng nhất
Bê tông cũ có thể rỗ, nứt hoặc suy giảm. Có thể cần thử tại chỗ trước khi thi công hàng loạt.
♦ Thay đổi vật liệu hoặc biện pháp
Đổi keo, chiều sâu, phương pháp khoan hoặc vệ sinh đều cần được xem xét lại.
Phát hiện dấu hiệu bất thường
Keo không đông, bulong quay trơn, lỗ quá rộng hoặc neo lệch tim đều cần đánh giá.
♦ Thi công số lượng lớn
Dự án lớn nên có mock-up hoặc lô thử đầu tiên. Kết quả dùng để chuẩn hóa thao tác.
6. Hồ sơ cần chuẩn bị trước khi thử tải ( Thí nghiệm nghiệm thu khoan cấy thép bulong)
Hồ sơ đầy đủ giúp kết quả có khả năng truy xuất.
♦ Hồ sơ thiết kế
Cần có vị trí neo, đường kính, chiều sâu, khoảng cách mép và cường độ bê tông. Tải trọng liên quan cũng phải rõ.
♦ Hồ sơ vật liệu
Cần có phiếu duyệt vật liệu, mã keo, số lô và hạn sử dụng. Thanh ren hoặc thép cấy phải đúng đường kính và cấp bền.
♦ Nhật ký thi công
Nhật ký nên ghi ngày cấy, tình trạng lỗ, phương pháp vệ sinh và thời điểm được phép chịu tải.
♦ Kế hoạch thử
Kế hoạch phải nêu loại thử, số mẫu, tải mục tiêu và thời gian giữ tải. Tiêu chí chấp nhận và cách xử lý khi không đạt cũng phải được duyệt.
Đơn vị thử không nên tự suy đoán tải từ đường kính bulong.

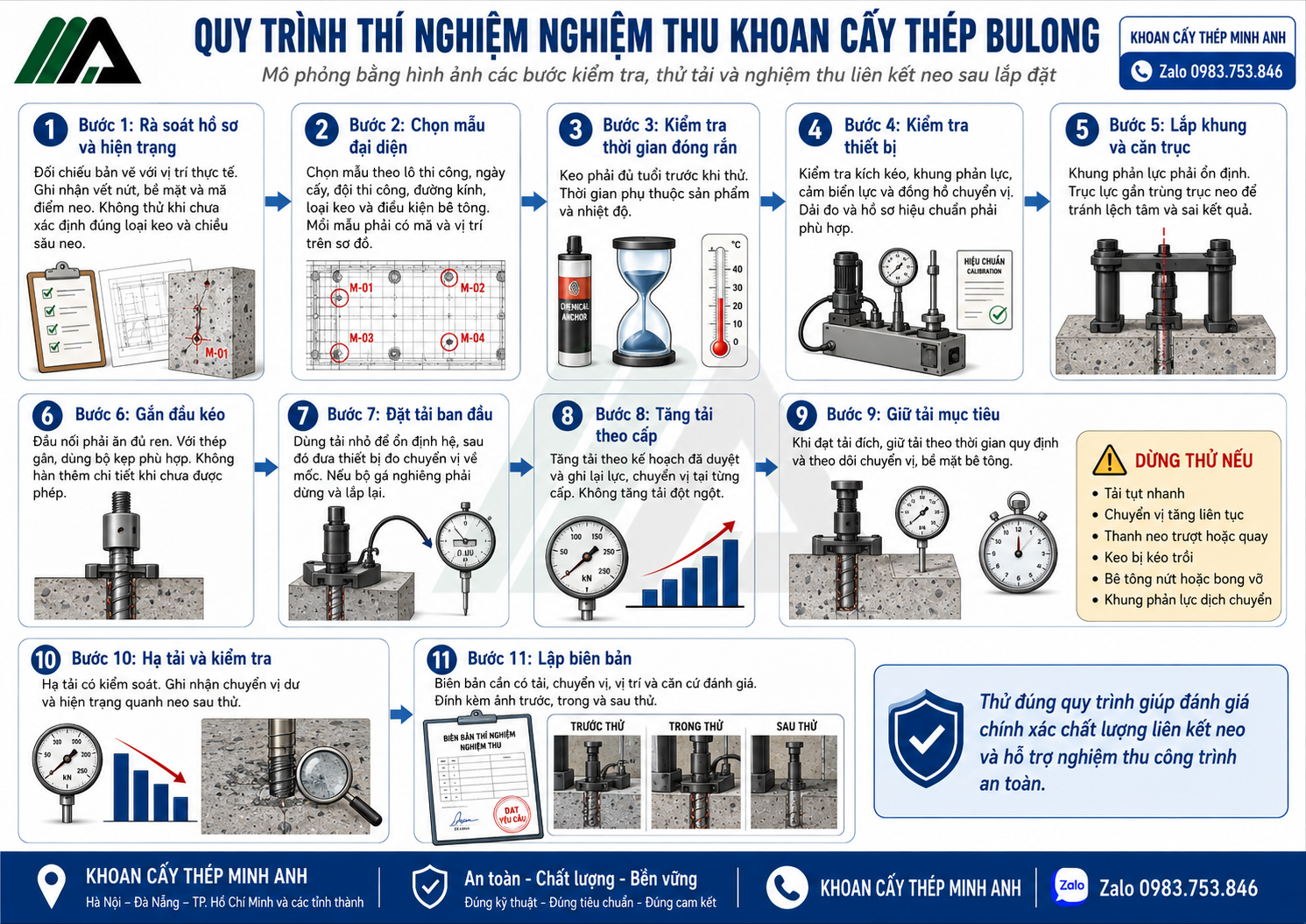

7. Quy trình thí nghiệm nghiệm thu khoan cấy thép bulong
Quy trình dưới đây là khung tham khảo. Dự án cần điều chỉnh theo hệ neo đã duyệt.
→ Bước 1: Rà soát hồ sơ và hiện trạng
Đối chiếu bản vẽ với vị trí thực tế. Ghi nhận vết nứt, bề mặt và mã điểm neo. Không thử khi chưa xác định được loại keo hoặc chiều sâu neo.
→ Bước 2: Chọn mẫu đại diện
Mẫu nên đại diện cho lô thi công. Có thể phân theo ngày cấy, đội thi công, đường kính, loại keo và điều kiện bê tông.
Không nên chỉ chọn các điểm đẹp hoặc dễ tiếp cận. Mỗi mẫu phải có mã và vị trí trên sơ đồ.
→ Bước 3: Kiểm tra thời gian đóng rắn
Keo phải đủ tuổi trước khi thử. Thời gian thay đổi theo sản phẩm và nhiệt độ. Hãy dùng tài liệu của đúng mã keo.
→ Bước 4: Kiểm tra thiết bị
Thiết bị thường gồm kích kéo, khung phản lực, cảm biến lực và đồng hồ chuyển vị. Bộ gá phải phù hợp đường kính neo.
Dải đo cần phù hợp tải dự kiến. Hồ sơ hiệu chuẩn phải đáp ứng yêu cầu dự án.
→ Bước 5: Lắp khung và căn trục
Khung phản lực phải ổn định. Trục lực cần gần trùng với trục neo. Lệch tâm tạo uốn phụ và làm sai kết quả.
Vị trí chân phản lực cũng phải được ghi trong báo cáo.
→ Bước 6: Gắn đầu kéo
Đầu nối phải ăn đủ ren. Với thép gân, dùng bộ kẹp phù hợp. Không hàn thêm chi tiết khi chưa được phép.
→ Bước 7: Đặt tải ban đầu
Một tải nhỏ được dùng để ổn định hệ. Sau đó, thiết bị đo chuyển vị được đưa về mốc.
Nếu bộ gá nghiêng, phải dừng và lắp lại.
→ Bước 8: Tăng tải theo cấp
Tải được tăng theo kế hoạch đã duyệt. Người vận hành ghi lực và chuyển vị tại từng cấp.
Không tăng tải đột ngột. Tải xung làm sai bản chất phép thử và tăng rủi ro mất an toàn.
→ Bước 9: Giữ tải mục tiêu
Khi đạt tải đích, hệ được giữ theo thời gian quy định. Kỹ thuật viên theo dõi chuyển vị và bề mặt bê tông.
Cần dừng thử nếu xuất hiện:
- Tải tụt nhanh.
- Chuyển vị tăng liên tục.
- Thanh neo trượt hoặc quay.
- Keo bị kéo trồi.
- Bê tông nứt hoặc bong vỡ.
- Khung phản lực dịch chuyển.
→ Bước 10: Hạ tải và kiểm tra
Tải được hạ có kiểm soát. Sau đó, ghi chuyển vị dư và hiện trạng quanh neo.
→ Bước 11: Lập biên bản
Biên bản phải có tải, chuyển vị, vị trí và căn cứ đánh giá. Ảnh trước, trong và sau thử nên được đính kèm.

Quy trình thí nghiệm nghiệm thu khoan cấy thép bulong
Xem thêm các loại keo hoá chất dùng cho khoan cấy thép bulong
8. Cách xác định số lượng mẫu thử
Không nên áp dụng một tỷ lệ mẫu cho mọi dự án. Tỷ lệ phù hợp phụ thuộc mức độ rủi ro và yêu cầu hợp đồng.
Các yếu tố cần xem xét gồm:
- Tổng số điểm neo.
- Vai trò chịu lực của liên kết.
- Mức độ đồng nhất của bê tông.
- Số đội thi công.
- Số lô keo.
- Số loại đường kính neo.
- Điều kiện lỗ khoan.
- Hướng lắp đặt.
- Kết quả lô thử đầu tiên.
Một kế hoạch tốt thường chia neo thành lô kiểm soát. Mỗi lô có cùng điều kiện chính. Nếu điều kiện thay đổi, lô mới nên được lập.
Ví dụ, neo M16 dùng cùng một loại keo nhưng thi công ở hai khu vực khác nhau. Một khu vực là bê tông khô. Khu vực còn lại có lỗ ẩm. Hai nhóm này không nên gộp máy móc thành một lô.

9. Tiêu chí đánh giá kết quả thử tải
Tiêu chí phải được xác định trước khi thử. Không nên xem kết quả rồi mới đặt ngưỡng đạt.
Một điểm neo kiểm chứng thường được xem xét theo các nhóm sau.
Đạt tải mục tiêu
Thiết bị phải đạt tải mục tiêu đã duyệt. Tải được duy trì theo thời gian quy định. Không có sự cố làm mất giá trị phép thử.
Chuyển vị nằm trong giới hạn
Giới hạn chuyển vị phải do hồ sơ thử quy định. Chuyển vị cần được đo bằng dụng cụ phù hợp. Không nên đánh giá bằng mắt.
Không xuất hiện phá hoại bất thường
Bê tông không được nứt vỡ ngoài giới hạn chấp nhận. Thanh neo không được trượt rõ rệt. Lớp keo không được kéo trồi bất thường.
Thiết bị và gá thử ổn định
Khung phản lực không được dịch chuyển. Trục kéo không được lệch đáng kể. Dữ liệu chỉ có ý nghĩa khi hệ thử làm việc đúng.
Có đủ khả năng truy xuất
Kết quả phải gắn được với vị trí và lô thi công. Nếu không xác định được mẫu thuộc lô nào, giá trị nghiệm thu sẽ giảm.
ASTM E3121 phân biệt rõ tải kiểm chứng với thử xác định tải cực hạn. Kết quả tải kiểm chứng không được dùng để tự tạo thông số thiết kế mới. ảng ghi kết quả thí nghiệm
Bảng dưới đây có thể dùng làm khung. Dự án nên điều chỉnh theo biểu mẫu quản lý chất lượng.

Tiêu chí đánh giá kết quả thử tải
Không nên điền sẵn tải thử bằng một bảng chung. Tải phải theo thiết kế hoặc kế hoạch được duyệt.
Xem thêm các loại bulong bulong xây dựng
10. Những lỗi thường làm sai kết quả thí nghiệm (Thí nghiệm nghiệm thu khoan cấy thép bulong)
Kết quả có thể sai dù điểm neo tốt.
♦ Trục kéo bị lệch
Lệch trục tạo mô men uốn. Chuyển vị đo được không còn phản ánh kéo đúng tâm.
♦ Khung phản lực không ổn định
Chân khung bị nghiêng hoặc trượt sẽ làm sai số liệu. Điều kiện kìm giữ cũng có thể thay đổi dạng phá hoại.
♦ Thiết bị không phù hợp
Dải đo quá lớn làm giảm độ phân giải. Dải đo quá nhỏ gây nguy cơ quá tải thiết bị.
♦ Không đo chuyển vị
Chỉ nhìn tải là chưa đủ. Điểm neo có thể đạt lực nhưng trượt lớn.
♦ Thử khi keo chưa đủ tuổi
Keo chưa đóng rắn sẽ cho tải thấp. Điểm neo còn có thể bị hỏng vĩnh viễn.
♦ Dùng tải chưa được duyệt
Tải quá thấp thiếu ý nghĩa. Tải quá cao có thể làm hỏng neo đang sử dụng.
11. Nguyên nhân điểm neo không đạt – Thí nghiệm nghiệm thu khoan cấy thép bulong
Một mẫu không đạt chưa đủ để kết luận toàn bộ lô keo kém chất lượng. Cần kiểm tra theo chuỗi nguyên nhân.
♦ Sai đường kính hoặc chiều sâu lỗ
Lỗ quá lớn làm lớp keo dày bất thường. Chiều sâu thiếu làm giảm diện tích bám dính.
♦ Lỗ khoan còn bụi
Bụi tạo lớp ngăn giữa keo và bê tông. Đây là lỗi rất phổ biến.
♦ Keo trộn không đều
Vòi trộn sai hoặc phần keo đầu vòi chưa được loại bỏ có thể làm keo không đông.
♦ Cấy quá chậm hoặc chịu tải quá sớm
Mỗi loại keo có thời gian làm việc riêng. Rung, siết hoặc kéo sớm có thể phá liên kết đang hình thành.
♦ Keo hết hạn hoặc bảo quản sai
Nhiệt độ cao và bao bì hư hỏng có thể làm sản phẩm suy giảm.
♦ Bê tông yếu hoặc neo gần mép
Bê tông có thể không đạt giả thiết thiết kế. Neo gần mép cũng làm tăng nguy cơ nứt và tách bê tông.
Danh mục mũi khoan bê tông sử dụng trong khoan cấy
12. Cách xử lý khi Thí nghiệm nghiệm thu khoan cấy thép bulong không đạt
Quy trình xử lý phải được quy định trước.
♦ Bước 1: Cô lập điểm không đạt
Đánh dấu điểm neo. Không lắp tải tiếp. Không tự ý cắt hoặc khoan lại.
♦ Bước 2: Kiểm tra phép thử
Xem lại thiết bị, hiệu chuẩn, trục kéo và khung phản lực. Nếu phép thử không hợp lệ, cần thử lại đúng quy trình.
♦ Bước 3: Rà soát lô thi công
Kiểm tra lô keo, đội thi công, thời gian cấy và điều kiện lỗ khoan.
♦ Bước 4: Mở rộng mẫu
Khi mẫu hợp lệ không đạt, phạm vi kiểm tra thường phải tăng. Số lượng tăng phải theo kế hoạch đã duyệt.
♦ Bước 5: Xác định nguyên nhân và sửa chữa
Giải pháp có thể là thay neo, tăng neo, đổi vị trí hoặc gia cường. Mọi thay đổi chịu lực phải được kỹ sư phê duyệt.
♦ Bước 6: Thử lại
Điểm sửa chữa cần được nghiệm thu lại. Hồ sơ phải liên kết với phiếu không phù hợp.
13. Checklist nghiệm thu trước khi kéo thử – Thí nghiệm nghiệm thu khoan cấy thép bulong
Checklist dưới đây giúp đội dự án kiểm soát nhanh.
Kiểm tra vật liệu
- Đúng mã keo đã duyệt.
- Keo còn hạn sử dụng.
- Bao bì nguyên vẹn.
- Đúng thanh ren hoặc thép cấy.
- Đúng đường kính và cấp bền.
- Có khả năng truy xuất lô vật liệu.
Kiểm tra hình học
- Đúng vị trí neo.
- Đúng khoảng cách tim.
- Đúng khoảng cách mép.
- Đúng hướng neo.
- Đúng chiều sâu cấy.
- Không có vết nứt bất thường quanh lỗ.
Kiểm tra quy trình
- Khoan đúng phương pháp.
- Lỗ được làm sạch đúng hướng dẫn.
- Chổi đúng đường kính.
- Keo đầu vòi đã được loại bỏ khi cần.
- Keo được bơm từ đáy lỗ.
- Thanh được xoay nhẹ khi cấy.
- Không tác động trong thời gian đóng rắn.
Kiểm tra phép thử
- Có kế hoạch thử được duyệt.
- Mẫu đã được chọn và đánh dấu.
- Thiết bị phù hợp dải đo.
- Hồ sơ hiệu chuẩn còn phù hợp.
- Khung phản lực ổn định.
- Có thiết bị đo chuyển vị.
- Khu vực thử được cảnh giới.
- Có đại diện chứng kiến theo yêu cầu.
Các loại súng bơm keo dùng trong khoan cấy
14. Hồ sơ Thí nghiệm nghiệm thu khoan cấy thép bulong hoàn chỉnh gồm những gì?
Một bộ hồ sơ Thí nghiệm nghiệm thu khoan cấy thép bulong nên được tổ chức theo từng lô.
Các tài liệu chính gồm:
- Phiếu yêu cầu nghiệm thu.
- Bản vẽ và chỉ dẫn kỹ thuật liên quan.
- Phiếu phê duyệt vật liệu.
- CO, CQ hoặc tài liệu xuất xưởng nếu hợp đồng yêu cầu.
- Tài liệu kỹ thuật của hệ neo.
- Nhật ký thi công.
- Sơ đồ vị trí điểm neo.
- Biên bản nghiệm thu công việc xây dựng.
- Kế hoạch thí nghiệm được duyệt.
- Hồ sơ hiệu chuẩn thiết bị.
- Biên bản hoặc báo cáo thử tải.
- Ảnh hiện trường.
- Phiếu không phù hợp nếu có.
- Biên bản xử lý và nghiệm thu lại.
Hồ sơ điện tử nên đặt tên thống nhất. Mã ảnh cần trùng mã điểm thử. Cách làm này giúp truy xuất nhanh khi bàn giao.
15.Câu hỏi thường gặp về Thí nghiệm nghiệm thu khoan cấy thép bulong
→ Pull-out test có bắt buộc cho mọi công trình không?
Không. Yêu cầu phụ thuộc thiết kế, chỉ dẫn kỹ thuật và hợp đồng.
→ Có thể kéo thử ngay sau khi cấy không?
Không. Phải chờ đủ thời gian đóng rắn của đúng loại keo.
→ Tải thử bằng bao nhiêu phần trăm tải thiết kế?
Không nên dùng một tỷ lệ chung. Tải phải do kỹ sư có thẩm quyền xác định.
→ Điểm đã kéo thử có được dùng tiếp không?
Có thể, nếu đó là thử kiểm chứng và hồ sơ cho phép. Mẫu thử phá hủy không được dùng lại.
→ Đạt tải nhưng chuyển vị lớn có được nghiệm thu không?
Không thể kết luận chỉ từ tải. Chuyển vị và hiện trạng bê tông cũng phải đạt.
→ Một mẫu không đạt có phải tháo toàn bộ neo không?
Không nhất thiết. Cần kiểm tra tính hợp lệ, mở rộng mẫu và điều tra nguyên nhân.
→ Thử kéo có thay thế nghiệm thu quy trình không?
Không. Nghiệm thu vật liệu và quá trình vẫn cần được thực hiện.
→ Cần gửi gì để nhận báo giá thử tải?
Nên gửi bản vẽ, loại neo, đường kính, số mẫu, tải dự kiến và vị trí công trình.
16. Kết luận Thí nghiệm nghiệm thu khoan cấy thép bulong
Thí nghiệm nghiệm thu khoan cấy thép bulong không chỉ là thao tác kéo một thanh neo. Đây là một quy trình quản lý chất lượng hoàn chỉnh. Quy trình bắt đầu từ vật liệu, thiết kế và biện pháp thi công. Nó kết thúc bằng dữ liệu thử, biên bản và hồ sơ truy xuất.
Muốn kết quả có giá trị, dự án phải xác định rõ mục đích thử. Tải thử và tiêu chí đạt cần được duyệt trước. Thiết bị phải phù hợp. Mẫu thử cũng phải đại diện cho lô thi công.
Khi một điểm không đạt, cần điều tra nguyên nhân. Không nên xử lý bằng kinh nghiệm cảm tính. Mọi thay đổi liên quan chịu lực phải được tư vấn thiết kế chấp thuận.
17. Thông tin liên hệ Minh Anh để nhận tư vấn Thí nghiệm nghiệm thu khoan cấy thép bulong
Chúng tôi chuyên nhận Thi công khoan cấy bu lông, khoan cấy thép chuyên nghiệp cho công trình dân dụng và công nghiệp:
✅ Kỹ thuật viên giàu kinh nghiệm, đào tạo bài bản
✅ Vật tư đạt chuẩn – keo có CO/CQ rõ ràng
✅ Báo giá nhanh – khảo sát miễn phí
✅ Hỗ trợ 24/7 cho dự án gấp, tiến độ khắt khe
Ngoài ra Công ty chúng tôi chuyên cung cấp các loại bulong liên kết, bulong hoá chất. Bu lông nở 3 cánh, thanh ren, ốc vít, đất sét chống cháy, mũi khoan bê tông. Súng bơm keo, hoá chất cấy thép chính hãng… Đầy đủ chứng chỉ CO-CQ, phù hợp với các tiêu chuẩn kỹ thuật trong xây dựng và công nghiệp. Với đội ngũ kỹ thuật dày dặn kinh nghiệm, chúng tôi cam kết mang đến giải pháp cấy thép hiệu quả – bền vững – an toàn cho mọi công trình.
📌 Thông tin liên hệ:
- Công Ty TNHH TM Xây Dựng Công Trình Minh Anh
- 📍 Địa chỉ: Số 1/207 , Xuân Đỉnh, Bắc Từ Liêm, Hà Nội
- 📞 Hotline/Zalo: 0983753846
- 🌐 Website: khoancaythep.com.vn
Minh Anh – Đồng hành cùng công trình bền vững của bạn!
Tag: thí nghiệm nghiệm thu khoan cấy thép bulong, thí nghiệm kéo nhổ bulong hóa chất, pull-out test bulong, nghiệm thu khoan cấy thép, nghiệm thu khoan cấy bulong, thử tải neo hóa chất, kiểm định thép cấy, biên bản nghiệm thu khoan cấy thép, tiêu chí nghiệm thu bulong hóa chất, thử tải bulong neo bê tông, Công ty Minh Anh.
